Projekt budowlany to nie tylko rysunek domu, ale komplet dokumentów, który ma pokazać, czy inwestycję da się zrealizować zgodnie z przepisami, planem miejscowym i warunkami zabudowy. Najczęściej problem nie leży w samym pomyśle, tylko w tym, że opis, rysunki i załączniki nie tworzą jednego spójnego pakietu. Z mojego doświadczenia właśnie tu inwestorzy tracą najwięcej czasu: na poprawkach, uzupełnieniach i wyjaśnieniach z urzędem.
Najważniejsze informacje o projekcie budowlanym
- Projekt budowlany składa się z trzech części: zagospodarowania działki lub terenu, architektoniczno-budowlanej i technicznej.
- Do wniosku o pozwolenie na budowę zwykle dołącza się PZT i PAB oraz wymagane opinie, uzgodnienia i decyzje; projekt techniczny bywa składany osobno.
- Każda część ma własny zakres opisowy i rysunkowy, a dokument musi być spójny z planem miejscowym albo decyzją o warunkach zabudowy.
- W 2026 warto pilnować także zmian w przepisach dotyczących ochrony ludności, dostępności i dokładności opracowania.
- Najwięcej problemów powodują braki w załącznikach, nieczytelne rysunki i rozbieżności między projektem a stanem działki.

Trzy części projektu i za co odpowiada każda z nich
Jak podaje GUNB, projekt budowlany obejmuje trzy części i każda odpowiada za inny poziom inwestycji. To ważne rozróżnienie, bo urząd nie ocenia jedynie samej bryły budynku, ale także to, jak obiekt wpisuje się w działkę, otoczenie i rozwiązania techniczne.
| Część projektu | Co pokazuje w praktyce | Dlaczego jest istotna |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektu, dostęp do drogi publicznej, układ komunikacyjny, zieleń, przyłącza, urządzenia budowlane, obszar oddziaływania obiektu. | Pokazuje, czy inwestycja „mieści się” w działce i czy da się ją obsłużyć zgodnie z przepisami. |

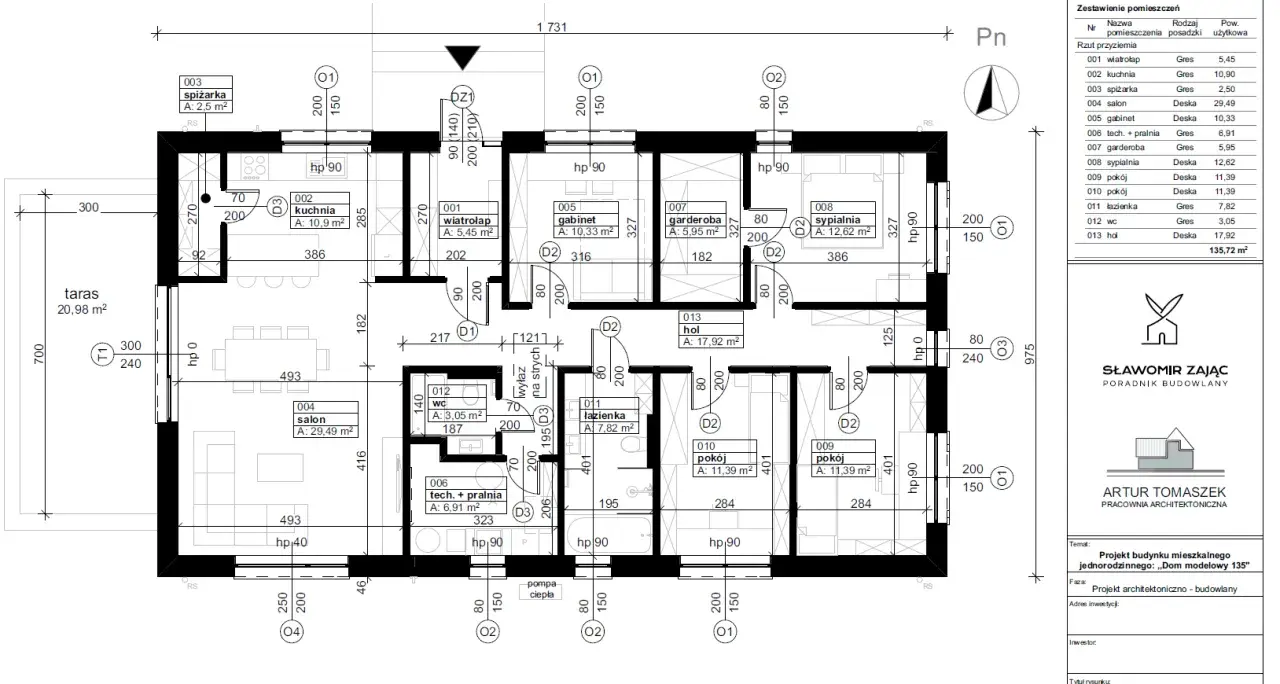

| Projekt architektoniczno-budowlany | Funkcję obiektu, program użytkowy, układ przestrzenny, formę architektoniczną, parametry budynku, rozwiązania przeciwpożarowe, dostępność, wpływ na środowisko. | To część, na podstawie której organ sprawdza sens i zgodność samego obiektu z wymaganiami prawa. |

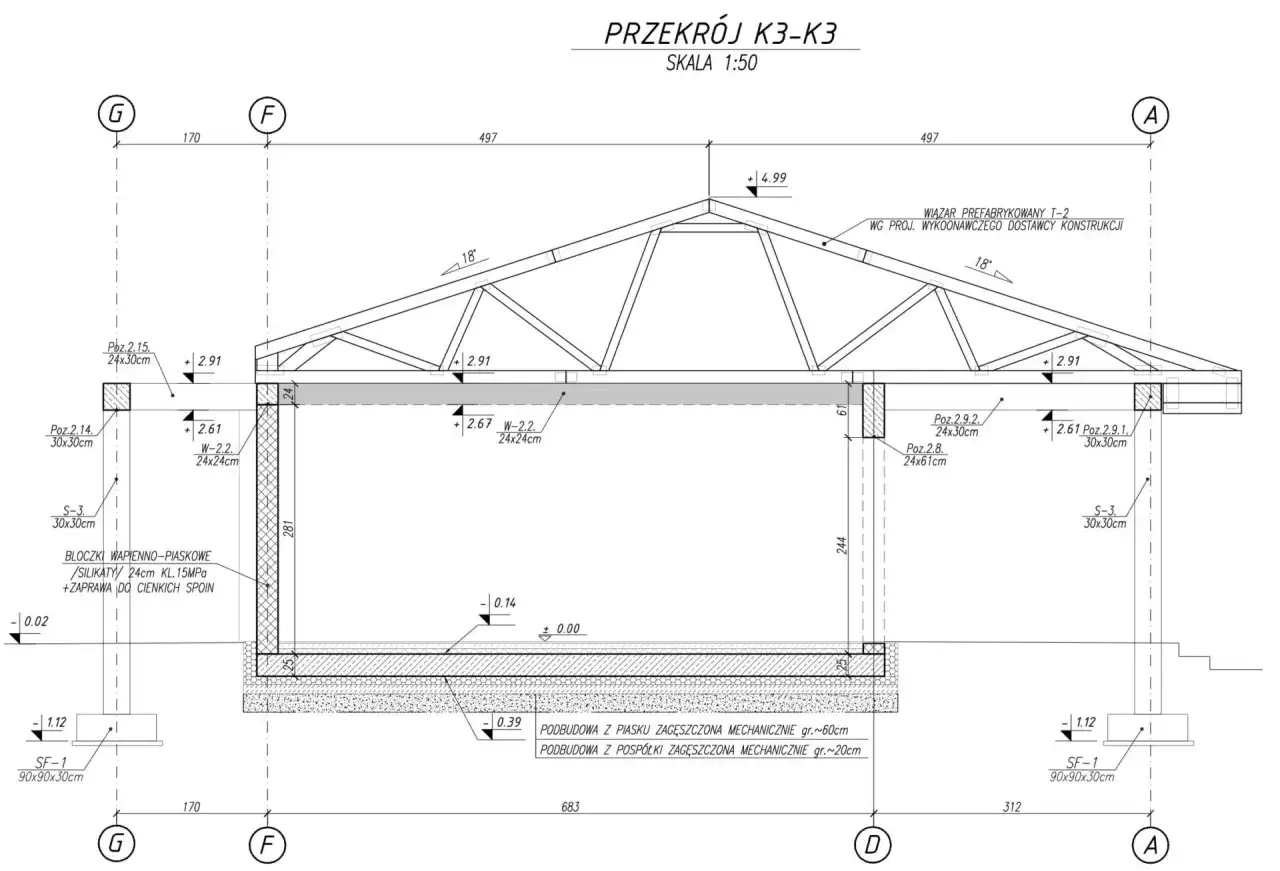

| Projekt techniczny | Rozwiązania konstrukcyjne, geotechniczne, instalacyjne, materiałowe i technologiczne oraz szczegóły potrzebne do prawidłowego wykonania robót. | Przesądza o tym, czy budynek da się bezpiecznie wykonać i użytkować zgodnie z zamierzeniem projektowym. |
Ten podział nie jest biurokratycznym dodatkiem. Dzięki niemu można oddzielnie sprawdzić relacje działki z otoczeniem, architekturę budynku i techniczne podstawy wykonania. Kiedy ten układ jest jasny, łatwiej zrozumieć, co musi znaleźć się w samej formie dokumentu, a to prowadzi już do wymagań formalnych.
Co musi znaleźć się w opisach, rysunkach i podpisach
W praktyce nie wystarczy sam rzut budynku. Projektant musi przygotować dokumentację w określonej formie, a w wersji elektronicznej dodatkowo zadbać o właściwy format plików i podpisy. Najważniejsze elementy to:
- Strona tytułowa z datą opracowania, imieniem i nazwiskiem, specjalnością i numerem uprawnień osoby opracowującej daną część projektu.
- Spis treści, który obejmuje zawartość części opisowej, rysunkowej i dokumentów dołączonych do projektu.
- Część opisowa, czyli opis rozwiązań i założeń projektowych.
- Część rysunkowa, czyli rysunki pokazujące rozwiązania w sposób czytelny i jednoznaczny.
- Podpisy osób biorących udział w opracowaniu oraz, gdy to wymagane, osoby sprawdzającej projekt.
- Wersja elektroniczna zapisana w PDF dla strony tytułowej, spisu treści, spisu załączników, części opisowej i rysunkowej.
W dokumentacji elektronicznej podpis nie jest dodatkiem, tylko częścią formalnej poprawności. Plik może być opatrzony kwalifikowanym podpisem elektronicznym, podpisem osobistym albo podpisem zaufanym. W wersji papierowej podpis składa się na stronie tytułowej danej części, a jeśli projekt podlega sprawdzeniu, na stronie tytułowej powinny pojawić się także dane projektanta sprawdzającego.
Warto też pamiętać o porządku w plikach. Zasada „jeden plik, jeden tom” porządkuje dokumentację i ułatwia urzędowi weryfikację, a przy większych inwestycjach naprawdę ogranicza chaos. Skoro forma projektu jest już jasna, przechodzę do tego, co zwykle trzeba do niego dołączyć.
Jakie załączniki są potrzebne do pozwolenia na budowę
Do wniosku o pozwolenie na budowę nie trafia sam projekt. Potrzebny jest także zestaw załączników, a ich brak zwykle oznacza wezwanie do uzupełnienia. Najważniejsze dokumenty można ująć tak:
| Załącznik | Kiedy jest potrzebny | Na co uważać |
|---|---|---|
| Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane | Co do zasady przy pozwoleniu na budowę. | Dane muszą odpowiadać rzeczywistemu tytułowi prawnemu do działki. |
| Decyzja o warunkach zabudowy | Gdy dla terenu nie ma miejscowego planu zagospodarowania przestrzennego, a inwestycja wymaga WZ. | Trzeba sprawdzić, czy decyzja obejmuje dokładnie taki zakres zamierzenia, jaki ma być realizowany. |
| Opinie, uzgodnienia, pozwolenia i inne dokumenty wynikające z odrębnych przepisów | Gdy wymaga tego rodzaj inwestycji, lokalizacja albo szczególne przepisy branżowe. | To najczęstsze miejsce niedopatrzeń, zwłaszcza przy drogach, zabytkach, środowisku i ochronie przeciwpożarowej. |
| Dokumenty związane z dostępem do drogi publicznej | Gdy działka ma połączenie z drogą krajową, wojewódzką lub wymaga dodatkowego potwierdzenia dostępu. | Brak jasnego dojazdu potrafi zatrzymać sprawę szybciej niż błąd w rysunku. |
| Inne uzgodnienia branżowe | Przy inwestycjach wymagających szczególnych ustaleń technicznych. | Nie warto zakładać, że urząd sam „dowie się”, czego potrzebuje branża wod-kan, energetyczna czy przeciwpożarowa. |
Przy klasycznym pozwoleniu na budowę organ oczekuje zwykle projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego, w wersji papierowej w trzech egzemplarzach albo elektronicznie. Projekt techniczny jest odrębną warstwą dokumentacji i przy standardowym pozwoleniu może zostać doręczony później, natomiast przy procedurach legalizacyjnych wszystkie części muszą być złożone w tej samej formie. To bardzo praktyczna różnica, bo właśnie ona często decyduje o tempie całej sprawy.
Gdy znamy już komplet załączników, warto odróżnić trzy tryby postępowania, bo w każdej z nich dokumentacja działa trochę inaczej. I tu właśnie pojawia się najwięcej nieporozumień.
Pozwolenie, zgłoszenie i legalizacja różnią się bardziej, niż wielu osobom się wydaje
Nie każda inwestycja idzie przez klasyczne pozwolenie na budowę. Część robót można realizować na zgłoszenie, a w niektórych sytuacjach wchodzi jeszcze tryb legalizacyjny. Dla inwestora różnice są bardzo konkretne, bo zmienia się zarówno zakres dokumentów, jak i moment, w którym można ruszyć z robotami.
| Tryb | Co zwykle składasz | Najważniejsza konsekwencja |
|---|---|---|
| Pozwolenie na budowę | PZT, PAB, wymagane załączniki, oświadczenie o prawie do dysponowania nieruchomością; projekt techniczny zwykle osobno. | Roboty można rozpocząć po uzyskaniu decyzji, która co do zasady jest ważna 3 lata. |
| Zgłoszenie z projektem | Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany dla inwestycji dopuszczonych ustawą do zgłoszenia. | Jeśli organ nie wniesie sprzeciwu w terminie 21 dni, można przystąpić do robót. |
| Legalizacja | Pełniejszy pakiet dokumentów, zwykle w tej samej formie dla wszystkich części projektu. | Formalności są bardziej rygorystyczne, a brak spójności dokumentów szybciej blokuje sprawę. |
Ta różnica ma duże znaczenie praktyczne. Zdarza się, że ktoś przygotowuje projekt jak do pozwolenia, a składa go w trybie, który wymaga innego zestawu dokumentów albo innej formy przekazania. Z mojego doświadczenia właśnie wtedy pojawiają się najdłuższe przestoje, bo urząd nie poprawi takiego błędu za inwestora. W 2026 trzeba też pamiętać, że Ministerstwo Rozwoju i Technologii doprecyzowało przepisy dotyczące ochrony ludności, dostępności i dokładności opracowania, więc przy nowych projektach nie warto opierać się na starych nawykach.
Skoro widać już różnice między procedurami, zostaje ostatnia rzecz, która potrafi zatrzymać sprawę nawet przy dobrze dobranym trybie: proste, ale kosztowne błędy techniczne.
Najczęstsze błędy, które opóźniają decyzję urzędu
Najczęściej nie chodzi o jedną wielką pomyłkę, tylko o kilka drobnych niespójności, które razem robią z dokumentacji problem. Najczęstsze błędy, które widzę w praktyce, to:
- Rozbieżne dane między częściami projektu. Inne powierzchnie w PAB, inne na rysunku PZT i jeszcze inne w opisie technicznym to klasyk.
- Nieaktualna mapa lub źle pokazane granice działki. Projekt zagospodarowania powinien opierać się na aktualnej mapie do celów projektowych.
- Brak wymaganych uzgodnień branżowych. Dotyczy to zwłaszcza dróg, ochrony zabytków, środowiska, ppoż. i terenów górniczych.
- Zbyt ogólny opis dostępności albo ochrony przeciwpożarowej. Przy budynkach użyteczności publicznej i wielorodzinnych to nie jest detal, tylko realny wymóg formalny.
- Zły format plików lub brak podpisów. PDF bez właściwego podpisu albo nieczytelny plik rysunkowy potrafi zablokować sprawę na starcie.
- Ignorowanie istotnego odstąpienia od projektu. Jeśli zmiana jest istotna, trzeba przejść właściwą procedurę, a nie „dopisać” ją na etapie wykonawstwa.
W 2026 szczególnie pilnuję jeszcze jednego elementu: czy dokumentacja jest aktualna względem nowych przepisów i czy nie opiera się na starej interpretacji formatu albo zakresu opisu. Nie wszystkie zmiany weszły w życie jednocześnie, więc przed złożeniem projektu sprawdzam zawsze stan dla konkretnego trybu inwestycji. To prowadzi do ostatniego kroku, czyli do krótkiej listy kontrolnej przed wejściem do urzędu.
Co sprawdzam przed złożeniem projektu do urzędu
- Czy PZT, PAB i PT są ze sobą zgodne pod względem powierzchni, wymiarów, funkcji i parametrów technicznych.
- Czy na stronie tytułowej są dane projektanta, numer uprawnień, data i podpisy osób, które faktycznie brały udział w opracowaniu.
- Czy spis załączników odpowiada temu, co rzeczywiście dołączono, bez pustych pozycji i brakujących plików.
- Czy dokumenty dodatkowe są kompletne: WZ, opinie, uzgodnienia, pozwolenia, oświadczenie o prawie do dysponowania nieruchomością.
- Czy forma złożenia pasuje do trybu sprawy: papier, elektronicznie, osobne pliki dla projektu technicznego albo wspólna oprawa tam, gdzie przepisy to dopuszczają.
- Czy rysunki da się czytać bez domyślania się, co autor miał na myśli.
Jeżeli te punkty są zamknięte, dokumentacja zwykle przechodzi dużo spokojniej. W praktyce dobrze przygotowany projekt budowlany nie jest „ładnym segregatorem”, tylko zestawem spójnych danych, które urząd może szybko porównać z przepisami i warunkami inwestycji.
