Przy budowie domu albo większego obiektu to właśnie projekt architektoniczno-budowlany najczęściej przesądza o tym, czy inwestor przejdzie przez urząd bez poprawek. To tutaj widać, czy opis, rysunki, parametry i wymagane uzgodnienia tworzą jedną spójną całość, czy tylko wyglądają poprawnie na pierwszy rzut oka. W tym tekście rozkładam na czynniki pierwsze, co taka dokumentacja musi zawierać, jakie załączniki zwykle są potrzebne, ile to trwa i gdzie najłatwiej o kosztowny błąd.
Najważniejsze rzeczy, które warto mieć pod ręką
- Do pozwolenia na budowę składa się przede wszystkim projekt zagospodarowania działki lub terenu oraz część architektoniczną projektu; projekt techniczny dochodzi później.
- Urząd sprawdza nie tylko komplet dokumentów, ale też ich spójność, więc każdy rozjazd między opisem a rysunkiem może wydłużyć sprawę.
- W 2026 r. większą wagę przykłada się do dokładności rysunków, dostępności i wymagań ochrony ludności tam, gdzie mają zastosowanie.
- Najczęściej brakuje warunków zabudowy, oświadczenia o prawie do dysponowania nieruchomością, uprawnień projektanta albo wymaganych uzgodnień.
- Orientacyjnie gotowy projekt domu kosztuje 3 500-9 000 zł, adaptacja 2 500-5 000 zł, a projekt indywidualny 150-300 zł/m².
- Kompletna decyzja o pozwoleniu na budowę powinna co do zasady pojawić się w 65 dni od złożenia pełnego wniosku.
Dlaczego ta część dokumentacji decyduje o całej procedurze
W praktyce traktuję ją jako najważniejszą część projektu budowlanego, bo opisuje bryłę, funkcję, parametry i zgodność inwestycji z planem miejscowym albo decyzją o warunkach zabudowy. Bez niej urząd nie ma podstaw, żeby ocenić, czy zamierzenie jest dopuszczalne i czy odpowiada przepisom technicznym.
Najważniejsze rozróżnienie jest proste: projekt zagospodarowania działki pokazuje, gdzie obiekt stanie na działce, a część architektoniczna wyjaśnia, co dokładnie będzie zbudowane i jak obiekt ma działać. Projekt techniczny zawiera bardziej szczegółowe rozwiązania konstrukcyjne i instalacyjne, ale przy pozwoleniu na budowę nie jest zatwierdzany przez organ.
| Część | Co pokazuje | Po co jest |
|---|---|---|
| PZT | Usytuowanie obiektu na działce, dojazdy, uzbrojenie, odległości | Urzędowa ocena działki i wpływu inwestycji na otoczenie |
| Część architektoniczna | Bryłę, funkcję, parametry, bezpieczeństwo, dostępność, podstawowe dane techniczne | Zatwierdzenie rozwiązania architektonicznego i funkcjonalnego |
| PT | Szczegóły konstrukcji, instalacji i obliczenia techniczne | Dokumentacja do wykonania robót, zwykle składana później |
To rozdzielenie bywa mylące, zwłaszcza gdy inwestor kupuje gotowy projekt i zakłada, że „wszystko jest już w komplecie”. Z perspektywy urzędu liczy się jednak konkretna część dokumentacji, a nie nazwa pakietu sprzedażowego. Następna rzecz, którą warto sprawdzić, to zawartość samej części architektonicznej.
Co musi się w niej znaleźć, żeby projekt przeszedł bez poprawek
W tej części dokumentacji szukam przede wszystkim spójnego opisu obiektu i jego rysunków. To nie ma być ogólna prezentacja koncepcji, tylko materiał, z którego da się jednoznacznie odczytać funkcję budynku, jego parametry i zgodność z przepisami.
| Obszar | Co powinno się pojawić | Dlaczego to ważne |
|---|---|---|
| Identyfikacja obiektu | Rodzaj i kategoria obiektu, przeznaczenie, program użytkowy | Urząd musi wiedzieć, z jakim typem inwestycji ma do czynienia |
| Forma i układ | Bryła, układ przestrzenny, elewacje, dach, kolorystyka, wyroby wykończeniowe | To pokazuje, czy projekt pasuje do działki i ustaleń planistycznych |
| Parametry techniczne | Kubatura, powierzchnie, wysokość, długość, szerokość, liczba kondygnacji | Na tej podstawie weryfikuje się zgodność z przepisami i ograniczeniami lokalnymi |
| Warunki specjalne | Geotechnika, posadowienie, dostępność, ochrona przeciwpożarowa, energia | To najczęstsze miejsce, w którym wychodzą braki przy trudniejszych działkach |
| Zgodność z prawem lokalnym | Odniesienie do MPZP, a gdy go nie ma, do decyzji WZ | Bez tego projekt może być poprawny technicznie, ale niedopuszczalny formalnie |

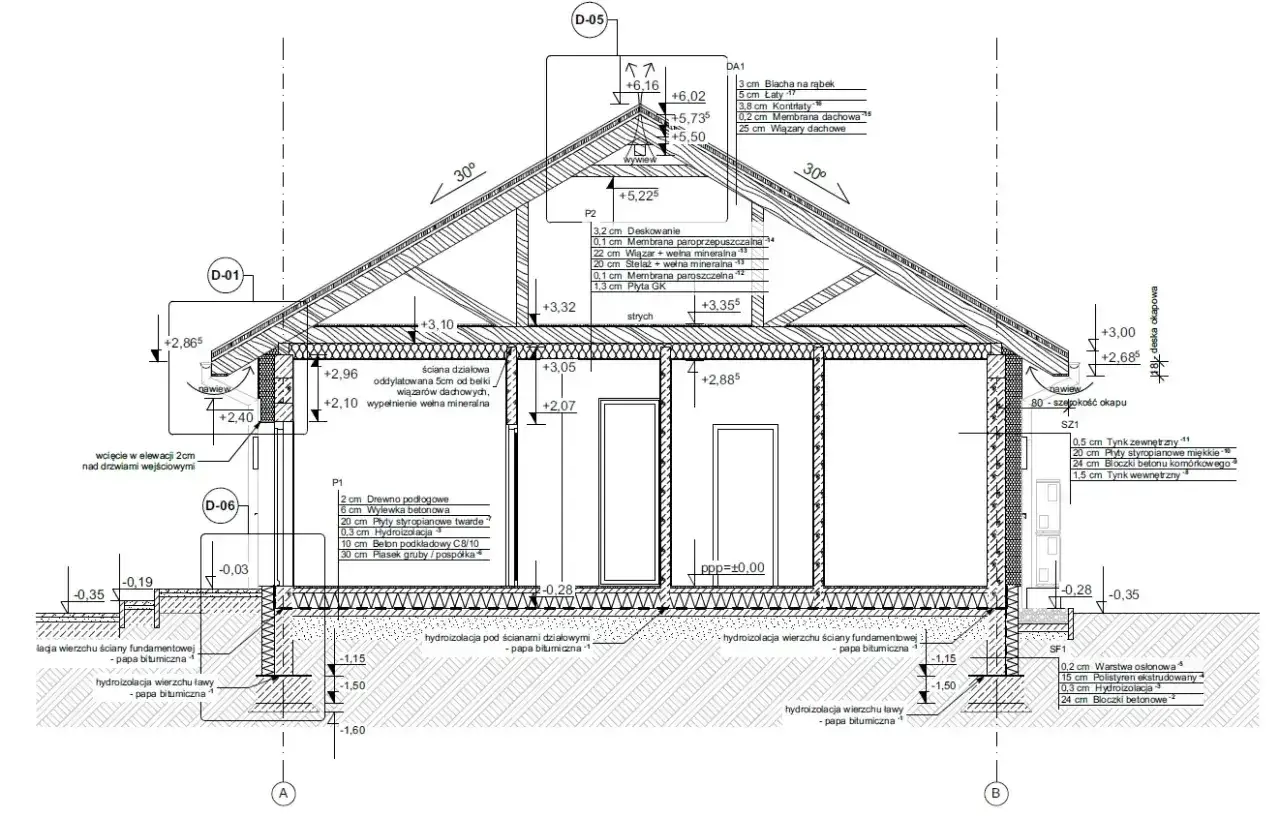

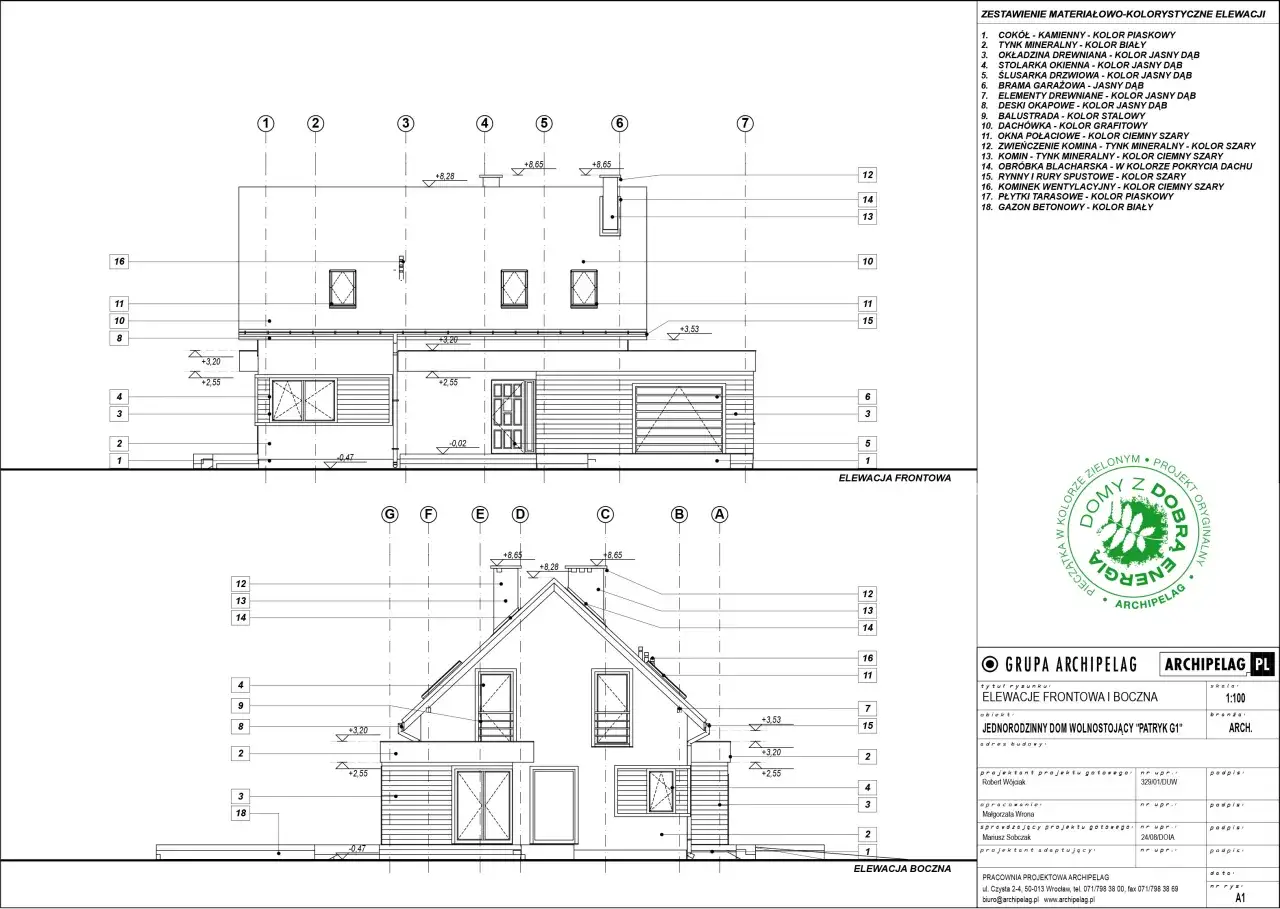

W części rysunkowej powinny pojawić się rzuty wszystkich charakterystycznych kondygnacji, przekroje i elewacje, a przy budynkach także dach lub przekrycie. Dla większych obiektów skala bywa 1:200, dla pozostałych 1:100. Najczęstszy błąd, który widzę, to zbyt „marketingowy” opis koncepcji zamiast konkretu albo rysunki, które nie tłumaczą układu funkcjonalnego i nie dają się łatwo porównać z opisem.
Skoro wiadomo już, co powinno się znaleźć w środku, czas na praktykę: jakie dokumenty trzeba do tego dołożyć, żeby urząd nie odesłał sprawy do uzupełnienia.

Jak skompletować dokumenty do wniosku bez braków
Sam projekt nie wystarczy. Do wniosku o pozwolenie zwykle dołącza się też oświadczenia, uzgodnienia i dokumenty potwierdzające tytuł prawny do działki. Im bardziej złożona działka lub obiekt, tym większa szansa na dodatkowe załączniki wymagane przez urząd albo przepisy odrębne.
| Dokument | Po co jest | Kiedy jest potrzebny |
|---|---|---|
| Wniosek PB-1 | Inicjuje sprawę | Zawsze |
| Oświadczenie o prawie do dysponowania nieruchomością | Potwierdza tytuł prawny do działki | Zawsze |
| Decyzja WZ | Zastępuje plan miejscowy, gdy go nie ma | Gdy dla terenu nie obowiązuje MPZP |
| Opinie, uzgodnienia, pozwolenia | Potwierdzają zgodność z przepisami szczególnymi | Zależnie od działki i rodzaju inwestycji |
| Zaświadczenie projektanta o uprawnieniach | Potwierdza kwalifikacje osoby opracowującej dokumentację | Zawsze |
| Opłata skarbowa | Jest wymagana w części inwestycji o funkcji innej niż mieszkaniowa | Gdy część obiektu będzie używana np. usługowo |
Jak podaje GUNB, w wersji papierowej do wniosku trafiają trzy egzemplarze części projektowej, a w wersji elektronicznej dokumenty składa się w komplecie cyfrowym. W praktyce warto też pilnować porządku w plikach: czytelne nazwy, poprawny PDF i logiczny układ załączników oszczędzają więcej czasu niż późniejsze tłumaczenie urzędowi, co jest czym.
Gdy komplet jest już gotowy, zaczyna się pytanie o czas i budżet. I właśnie tu różnice między inwestycjami są największe.
Ile to kosztuje i ile trwa cała procedura
Tu rozjazd bywa największy, bo cena zależy od metrażu, zakresu zmian, regionu i tego, czy mówimy o projekcie gotowym, adaptacji czy dokumentacji indywidualnej. W 2026 r. orientacyjnie najczęściej spotykam takie widełki: gotowy projekt domu 3 500-9 000 zł, adaptacja 2 500-5 000 zł, a projekt indywidualny 150-300 zł/m².
| Wariant | Orientacyjny koszt w 2026 | Kiedy ma sens |
|---|---|---|
| Projekt gotowy | 3 500-9 000 zł | Gdy działka i warunki zabudowy są proste, a układ domu pasuje bez dużych zmian |
| Adaptacja | 2 500-5 000 zł | Gdy trzeba dopasować gotowiec do działki, gruntu, strefy śniegowej lub lokalnych wymogów |
| Projekt indywidualny | 150-300 zł/m² | Gdy działka jest trudna, inwestor ma nietypowe wymagania albo plan ogranicza standardowe rozwiązania |
Przy domu o powierzchni 100 m² projekt indywidualny oznacza zwykle 15 000-30 000 zł, zanim dojdą dodatkowe opracowania. Do tego mogą dojść mapy, badania gruntu i drobne uzgodnienia, które same w sobie nie wyglądają groźnie, ale w sumie potrafią mocno zmienić budżet.
Jeśli chodzi o czas, adaptacja gotowego projektu zwykle zamyka się w 3-6 tygodniach, o ile inwestor szybko dostarcza dane, a projektant nie musi zamawiać kolejnych analiz. Sama decyzja administracyjna powinna zapaść co do zasady w 65 dni od złożenia kompletnego wniosku, ale każdy brak formalny zatrzymuje sprawę i wydłuża harmonogram całej budowy.
Na papierze wszystko wygląda prosto. W praktyce to właśnie drobiazgi najczęściej zatrzymują inwestycję na biurku urzędnika.
Gdzie najczęściej pojawiają się poprawki
- Rozjazd między opisem a rysunkami - inna powierzchnia użytkowa w opisie i inna na rzutach to klasyczny powód wezwania do uzupełnienia.
- Brak zgodności z MPZP albo WZ - projekt może wyglądać dobrze, ale jeśli przekracza dopuszczalną wysokość, geometrię dachu albo linię zabudowy, urząd tego nie przepuści.
- Niepełne uzgodnienia - problem pojawia się zwłaszcza przy działkach z dojazdem, zjazdem, strefami ochronnymi albo szczególnym sąsiedztwem.
- Nieaktualne dane projektanta - brak aktualnego zaświadczenia albo podpisu potrafi zatrzymać nawet dobrze przygotowaną dokumentację.
- Zbyt ogólny opis warunków specjalnych - geotechnika, ppoż. i dostępność nie mogą być potraktowane skrótowo tylko dlatego, że inwestycja wydaje się prosta.
- Chaotyczne pliki elektroniczne - błędne nazwy PDF-ów, brak spisu załączników albo nieczytelne skany kończą się wezwaniem do poprawy.
Najbardziej praktyczna zasada, jaką stosuję, jest banalna: jeśli coś zmieniasz po adaptacji, od razu sprawdź, czy to jeszcze kosmetyka, czy już zmiana istotna. Przy wysokości, szerokości, bryle albo układzie funkcjonalnym granica bywa cieńsza, niż inwestorom się wydaje, a poprawka po złożeniu dokumentów zawsze kosztuje więcej niż spokojna weryfikacja na starcie. W 2026 roku warto patrzeć na to jeszcze uważniej, bo zakres wymagań znów został doprecyzowany.
Co w 2026 roku wymaga szczególnej uwagi
Jak podaje Ministerstwo Rozwoju i Technologii, majowa nowelizacja z 2026 r. doprecyzowała m.in. dokładność zapisu miar w rysunkach, sposób opisu dostępności oraz kwestie związane z ochroną ludności tam, gdzie obiekt ma pełnić taką funkcję. To nie jest kosmetyka. Dla projektanta oznacza większą odpowiedzialność za czytelność rysunków, a dla inwestora mniejsze pole do liczenia na „jakoś to będzie”.
- Dokładność rysunków - odległości na rysunkach powinny być zapisane precyzyjnie, co zmniejsza ryzyko błędu przy wytyczeniu obiektu w terenie.
- Dostępność - dla obiektów użyteczności publicznej i budownictwa wielorodzinnego opis warunków dostępności musi być konkretny, a nie ogólnikowy.
- Ochrona ludności - dodatkowe dane pojawiają się tam, gdzie projektowany obiekt ma pełnić funkcję ochronną albo umożliwiać organizację miejsca doraźnego schronienia.
W praktyce oznacza to, że dokumentacja coraz rzadziej może być „uniwersalna”. Trzeba ją skroić pod konkretną działkę, konkretny obiekt i konkretne przepisy, które dotyczą danej inwestycji. To właśnie dlatego poprawnie przygotowany projekt oszczędza nie tylko czas, ale też nerwy przy kolejnych etapach budowy.
Co sprawdzam jeszcze raz przed wysłaniem dokumentacji
- Czy nazwa inwestycji, adres, numery działek i dane inwestora są identyczne we wszystkich częściach dokumentacji.
- Czy opis i rysunki pokazują to samo rozwiązanie, bez różnic w powierzchniach, wymiarach i funkcji pomieszczeń.
- Czy dołączono wszystkie wymagane opinie, uzgodnienia, decyzje i zaświadczenia, które wynikają z lokalnych warunków.
- Czy podpisy, uprawnienia i ewentualne pełnomocnictwa są aktualne i zgodne z tym, co trafiło do urzędu.
- Czy pliki elektroniczne są czytelne, ponumerowane i łatwe do przejrzenia bez szukania załączników po omacku.
- Czy projekt uwzględnia rzeczywiste warunki działki, a nie tylko „ładny” wariant z katalogu.
Jeśli dokumentacja ma wejść do urzędu bez zwrotki, najlepiej sprawdzić spójność opisów, rysunków i załączników jeszcze przed podpisaniem. To zwykle oszczędza więcej czasu niż późniejsze poprawki, zwłaszcza gdy projekt dotyczy działki z ograniczeniami planistycznymi albo nietypowych rozwiązań technicznych.
