Projekt zagospodarowania działki - co musi zawierać i kto go robi?

Ada Wasilewska 17 sierpnia 2026
Projekt zagospodarowania działki z domem, drogą dojazdową i zaznaczonymi instalacjami. Widoczna linijka geodezyjna.

Spis treści

Projekt zagospodarowania działki lub terenu porządkuje całą inwestycję jeszcze przed rozpoczęciem robót. Pokazuje, gdzie ma stanąć obiekt, jak będzie poprowadzony dojazd, gdzie znajdą się przyłącza i czy układ działki mieści się w wymaganiach planu miejscowego albo warunków zabudowy. W praktyce to właśnie ten etap najczęściej decyduje, czy formalności pójdą sprawnie, czy projekt wróci do poprawy po pierwszej weryfikacji.

Najkrócej mówiąc, to dokument, który ustawia inwestycję na działce

  • To część projektu budowlanego, a nie osobny dodatek „do szuflady”.
  • Pokazuje stan istniejący i planowany układ działki, dojścia, dojazdy, media oraz zieleń.
  • Rysunek opiera się na aktualnej mapie do celów projektowych, a skala zwykle nie może być mniejsza niż 1:500.
  • Dokument przygotowuje projektant z odpowiednimi uprawnieniami, często z udziałem branżystów.
  • Błędy formalne zwykle kończą się wezwaniem do uzupełnienia, a nie „małą poprawką”.

Czym jest ten dokument i kiedy staje się obowiązkowy

W praktyce projekt zagospodarowania działki lub terenu jest technicznym opisem tego, jak inwestycja ma „usiąść” na konkretnej parceli. Nie chodzi tu o estetykę ogrodu ani o ogólną koncepcję domu, ale o precyzyjne pokazanie usytuowania obiektów, komunikacji, uzbrojenia terenu i relacji do granic działki. Dla inwestora to dokument, który odpowiada na bardzo proste pytanie: czy to, co chcę zbudować, da się legalnie i sensownie wpasować w tę konkretną działkę?

Najczęściej jest potrzebny przy budowie domu, rozbudowie, nadbudowie, przebudowie większych obiektów i przy inwestycjach, w których trzeba uporządkować układ terenu, zjazd, parkingi, sieci albo odwodnienie. Sama decyzja zatwierdzająca dokumentację nie zastępuje jeszcze pozwolenia na budowę, więc nie daje automatycznie prawa do rozpoczęcia robót. To ważne rozróżnienie, bo w praktyce właśnie tu wiele osób myli etap „mam projekt” z etapem „mogę już budować”.

Ja patrzę na ten dokument jak na pierwszy test wykonalności całej inwestycji. Jeśli tu pojawia się konflikt z planem miejscowym, zjazdem, odległościami albo układem sieci, późniejsze poprawki są zwykle droższe i bardziej nerwowe niż porządne dopracowanie założeń na początku. Żeby zobaczyć, co dokładnie powinno się w nim znaleźć, warto przejść do części opisowej i rysunkowej.

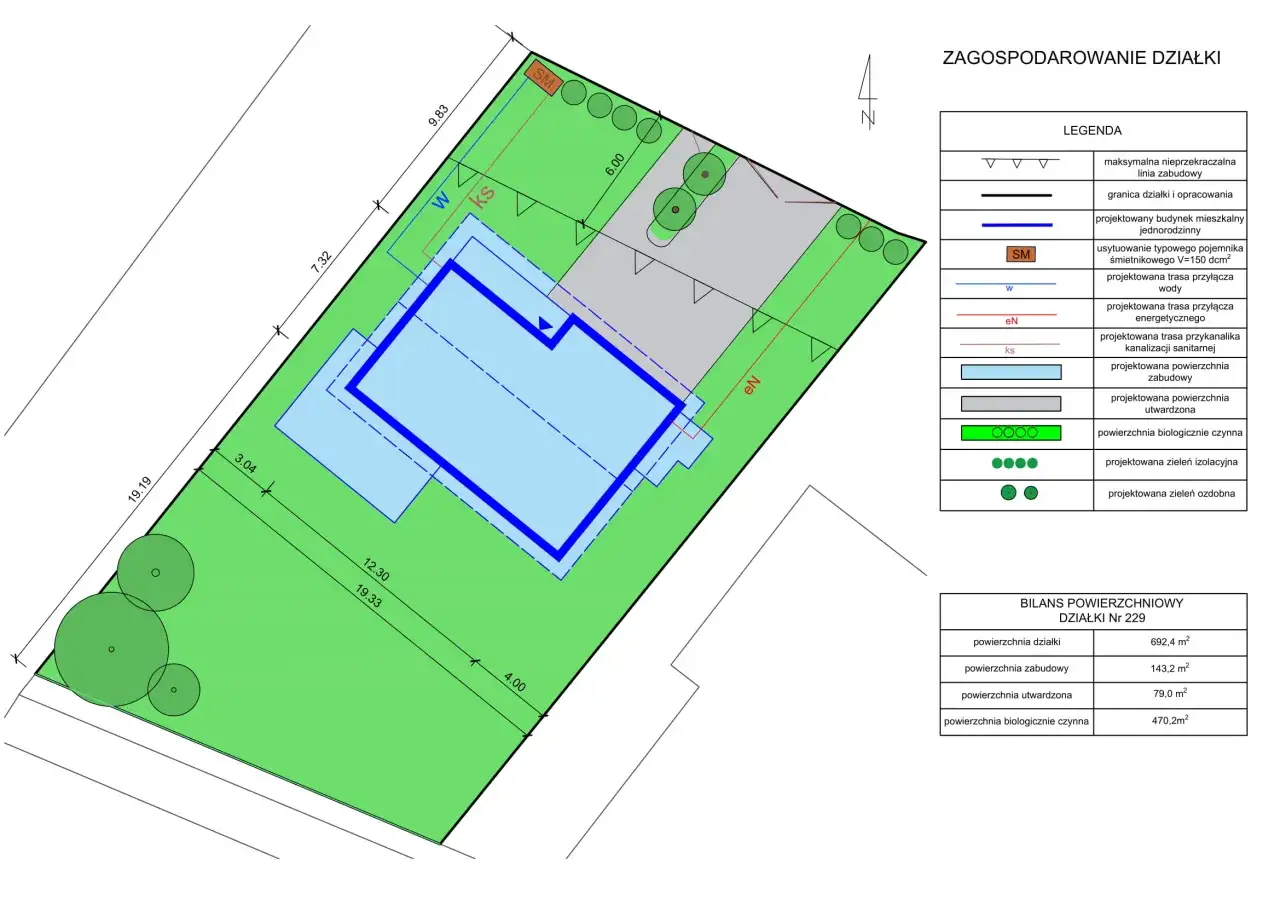

Projekt zagospodarowania działki z zaznaczonym budynkiem, zielenią, przyłączami i bilansem powierzchni.

Co musi się znaleźć w części opisowej i rysunkowej

Tu najłatwiej zgubić szczegóły, dlatego patrzę na dokument dwutorowo: opis wyjaśnia, co i dlaczego zaplanowano, a rysunek pokazuje, gdzie wszystko ma się znaleźć. Jak wynika z obowiązujących wymagań, część rysunkowa opiera się na aktualnej mapie do celów projektowych, a w wersji elektronicznej może mieć postać wektorową albo rastrową. Skala musi być dobrana do wielkości inwestycji, przy czym dla takich opracowań przyjmuje się zwykle nie mniej niż 1:500, a dla inwestycji liniowych 1:1000.

Element Co pokazuje Dlaczego to ważne
Część opisowa Przedmiot zamierzenia, stan istniejący i planowany sposób zagospodarowania terenu To podstawa do oceny, czy inwestycja jest zgodna z przepisami i lokalnymi ustaleniami
Stan istniejący Obiekty już stojące, rozbiórki, istniejące zagospodarowanie Bez tego łatwo przeoczyć kolizje albo błędnie policzyć powierzchnie
Układ projektowany Urządzenia budowlane, ścieki, komunikację, dostęp do drogi, sieci i zieleń To serce całego opracowania, bo pokazuje funkcjonowanie działki po realizacji inwestycji
Zestawienie powierzchni Powierzchnię zabudowy, dróg, parkingów, chodników i biologicznie czynnej To właśnie te liczby najczęściej trzeba zestawić z planem miejscowym albo WZ
Ograniczenia i informacje dodatkowe Rejestr zabytków, teren górniczy, zagrożenia środowiskowe, warunki ppoż. Bez nich dokument bywa formalnie poprawny, ale praktycznie niepełny
Obszar oddziaływania obiektu Zasięg wpływu inwestycji na sąsiedztwo Pomaga ocenić, czy projekt nie narusza interesów działek obok

Na samym rysunku muszą się jeszcze znaleźć granice działki, orientacja względem stron świata, usytuowanie obiektów istniejących i projektowanych, wejścia i wjazdy, liczba kondygnacji, charakterystyczne rzędne terenu oraz odległości od granic i między obiektami. W przypadku etapowania inwestycji warto pokazać kolejność realizacji, bo to ułatwia późniejsze użytkowanie obiektów zgodnie z przeznaczeniem. W dobrze zrobionym opracowaniu widać od razu, że projekt nie jest „narysowany na oko”, tylko policzony i przemyślany.

Gdy wiadomo już, co powinno znaleźć się w opisie i na rysunku, naturalnie pojawia się kolejne pytanie: kto ma to przygotować i jakich danych potrzebuje, żeby nie zaczynać od błędnych założeń.

Kto przygotowuje projekt i jakie dane są mu potrzebne

GUNB podkreśla, że projektant może podpisać całość sam tylko wtedy, gdy ma uprawnienia do sporządzenia danego opracowania w pełnym zakresie. W praktyce oznacza to, że przy prostszej inwestycji czasem wystarczy jeden architekt, ale przy bardziej złożonym zamierzeniu do pracy wchodzą też branżyści, na przykład od instalacji, dróg czy ochrony przeciwpożarowej. Nie chodzi o formalne mnożenie podpisów, tylko o to, żeby całość była spójna technicznie.

Do przygotowania dokumentu zwykle potrzebne są:

  • aktualna mapa do celów projektowych lub jej kopia,
  • miejscowy plan zagospodarowania przestrzennego albo decyzja o warunkach zabudowy, jeśli planu nie ma,
  • informacje o istniejących obiektach na działce, w tym tych przeznaczonych do rozbiórki,
  • dane o dostępnie do drogi publicznej i ewentualnym zjeździe,
  • warunki przyłączenia lub uzgodnienia dotyczące mediów, jeżeli są potrzebne,
  • informacje o ograniczeniach konserwatorskich, górniczych, środowiskowych albo przeciwpożarowych, jeśli dotyczą danej lokalizacji.

W trudniejszych sytuacjach dochodzą jeszcze dodatkowe analizy, na przykład przy działkach ze spadkiem, przy wysokim poziomie wód gruntowych albo tam, gdzie układ sieci jest gęsty i łatwo o kolizje. Ja zawsze przyjmuję jedną zasadę: im wcześniej projektant dostanie pełny zestaw danych, tym mniejsze ryzyko, że zbuduje się ładny, ale niewykonalny układ. To właśnie na tym etapie najłatwiej skorygować odległość, wjazd albo przebieg instalacji, zanim zamieni się to w kosztowną poprawkę na budowie.

Nawet dobry projektant nie uratuje jednak dokumentacji, jeśli inwestor od początku przyjmie zbyt optymistyczne założenia, więc warto zobaczyć, gdzie błędy pojawiają się najczęściej.

Najczęstsze błędy, które wydłużają formalności

Najwięcej problemów nie robi sam rysunek, tylko rozjazd między tym, co inwestor chciałby mieć, a tym, co przepisy i działka faktycznie dopuszczają. W praktyce powtarza się kilka błędów, które urzędy wyłapują bardzo szybko.

Błąd Co powoduje Jak go uniknąć
Nieaktualna mapa Wezwanie do uzupełnienia albo konieczność ponownego opracowania rysunku Zacząć od aktualnej mapy do celów projektowych, nie od starego podkładu
Pominięte odległości i granice Brak możliwości oceny zgodności z przepisami Sprawdzić wszystkie wymiary, nie tylko położenie budynku
Rozjechane powierzchnie Niezgodność z planem miejscowym albo warunkami zabudowy Policzyć powierzchnie na końcu, ale zweryfikować je jeszcze przed złożeniem
Brak dojścia, dojazdu albo zjazdu Układ działki wygląda dobrze na papierze, ale nie działa w praktyce Traktować komunikację jako równorzędny element projektu, a nie dodatek
Nieuwzględnione sieci i uzbrojenie Kolizje z przyłączami i korekty w ostatniej chwili Uzgadniać media równolegle z układem budynku i zagospodarowania
Zbyt późne etapowanie Trudności z użytkowaniem części inwestycji przed zakończeniem całości Wskazać kolejność realizacji już w projekcie, jeśli inwestycja ma być dzielona na etapy

Najbardziej kosztowny błąd widzę zwykle tam, gdzie ktoś próbuje „dopasować” projekt do działki po fakcie, zamiast od razu projektować z myślą o realnych ograniczeniach. To samo dotyczy prostych rzeczy: zjazdu z drogi, miejsca na śmietniki, dojścia do budynku, odległości od granic czy miejsca dla przyłączy. Im bardziej skomplikowana działka, tym mniej sensu ma działanie na skróty.

Po wyłapaniu tych pułapek łatwiej ocenić, ile naprawdę kosztuje opracowanie i z czego bierze się wycena, bo cena rzadko zależy tylko od jednego rysunku.

Ile kosztuje przygotowanie i od czego zależy cena

Na rynku w 2026 r. ceny są mocno rozstrzelone, bo ten sam zakres może oznaczać prosty układ dla domu jednorodzinnego albo wielobranżową dokumentację dla trudniejszej inwestycji. Z perspektywy inwestora najuczciwiej patrzeć na to jako na widełki orientacyjne, a nie stały cennik.

Zakres prac Orientacyjny koszt Kiedy cena rośnie
Mapa do celów projektowych Około 1500–3000 zł Przy dużej działce, skomplikowanym terenie lub większej liczbie pomiarów
Samodzielny projekt dla prostego domu jednorodzinnego Około 1500–4000 zł Gdy trzeba dopracować zjazd, odwodnienie, przyłącza albo nietypowe usytuowanie budynku
Rozbudowane opracowanie z dodatkowymi uzgodnieniami Około 4000–8000 zł i więcej Przy trudnym terenie, wielu branżach, drogach wewnętrznych, ochronie konserwatorskiej lub etapowaniu
Kompleksowa adaptacja projektu gotowego Około 3500–7000 zł za całość Gdy opracowanie obejmuje nie tylko zagospodarowanie działki, ale też szersze dostosowanie projektu

Na wycenę najmocniej wpływają: wielkość i kształt działki, stopień skomplikowania terenu, liczba przyłączy, konieczność uzgodnień z zarządcą drogi albo innymi instytucjami oraz to, czy projekt jest indywidualny, czy adaptowany z gotowego wzoru. W prostym przypadku płacisz głównie za czas rysowania i sprawdzenia zgodności. W trudnym przypadku płacisz za koordynację ryzyk, czyli dokładnie za to, co później oszczędza najwięcej nerwów na budowie.

Żeby dokument nie wrócił z urzędu do poprawy, warto zrobić jeszcze jeden spokojny przegląd przed złożeniem kompletu papierów.

Co sprawdzam przed złożeniem dokumentów do urzędu

Przed oddaniem dokumentacji do urzędu robię prostą kontrolę jakości. Nie chodzi o to, żeby szukać „idealnej” wersji, tylko o to, żeby wyłapać błędy, które później wydłużają postępowanie albo zmuszają do zmiany całego układu.

  • Czy granice działki, wjazd i linie zabudowy są zgodne z aktualną mapą i ustaleniami planistycznymi.
  • Czy opis i rysunek mówią to samo o powierzchniach, odległościach i komunikacji.
  • Czy dostęp do drogi publicznej jest pokazany jasno, a nie „do domyślenia”.
  • Czy układ sieci, przyłączy i urządzeń nie wchodzi w kolizję z innymi elementami projektu.
  • Czy zaznaczono wszystkie ograniczenia, które mogą mieć znaczenie dla decyzji urzędu.
  • Czy dokument ma właściwe podpisy i czy wersja elektroniczna jest uporządkowana formalnie.

Jeśli działka jest prosta, ten etap bywa czystą formalnością. Jeśli jednak teren jest wąski, pochyły, z trudnym dojazdem albo z ograniczeniami konserwatorskimi, właśnie tutaj zapadają najważniejsze decyzje projektowe. Dobrze przygotowany projekt zagospodarowania nie tylko ułatwia przejście procedury, ale też chroni przed kosztownymi zmianami w trakcie budowy.

Właśnie dlatego traktuję ten dokument nie jak załącznik do pozwolenia, ale jak narzędzie, które porządkuje całą inwestycję od pierwszego szkicu do wejścia na plac budowy.

FAQ - Najczęstsze pytania

Dokument ma część opisową i rysunkową. Opis przedstawia przedmiot zamierzenia, stan istniejący i planowany sposób zagospodarowania, a rysunek pokazuje układ działki na aktualnej mapie do celów projektowych, zwykle w skali nie mniejszej niż 1:500. Na rysunku powinny być też granice działki, obiekty, dojścia, dojazdy, media, zieleń, rzędne terenu i odległości od granic.

Projekt sporządza projektant z odpowiednimi uprawnieniami, a przy bardziej złożonych inwestycjach także branżyści. Zwykle potrzebne są: aktualna mapa do celów projektowych, miejscowy plan albo decyzja o warunkach zabudowy, informacje o istniejących obiektach, dane o dostępie do drogi, warunki przyłączenia mediów oraz ewentualne ograniczenia konserwatorskie, górnicze, środowiskowe lub przeciwpożarowe.

Najczęściej problemem jest nieaktualna mapa, pominięte granice i odległości, rozbieżność między opisem a rysunkiem oraz brak pokazania dojścia, dojazdu albo zjazdu. Urzędy często wyłapują też nieuwzględnione sieci i uzbrojenie terenu, a przy inwestycjach dzielonych na etapy - brak wskazania kolejności realizacji.

Orientacyjnie mapa do celów projektowych kosztuje około 1500-3000 zł. Samodzielny projekt dla prostego domu jednorodzinnego to zwykle 1500-4000 zł, a rozbudowane opracowanie z dodatkowymi uzgodnieniami może kosztować 4000-8000 zł i więcej. Cena rośnie wraz z wielkością i skomplikowaniem działki, liczbą przyłączy, koniecznością uzgodnień oraz zakresem adaptacji projektu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

warunki zabudowy
plan miejscowy
przyłącza
zagospodarowanie działki
mapa do celów projektowych
Autor Ada Wasilewska
Ada Wasilewska
Nazywam się Ada Wasilewska i od 4 lat zajmuję się rynkiem nieruchomości, inwestycjami oraz wnętrzami. Moje zainteresowanie tymi tematami zaczęło się, gdy zaczęłam poszukiwać własnego mieszkania. Zafascynowały mnie nie tylko aspekty finansowe, ale także możliwości aranżacyjne, które mogą całkowicie odmienić przestrzeń. W swoich tekstach staram się dzielić wiedzą na temat aktualnych trendów, najlepszych praktyk oraz pułapek, na które warto uważać przy inwestycjach w nieruchomości. Wierzę, że kluczem do zrozumienia tego złożonego rynku jest klarowne przedstawienie informacji oraz rzetelne porównanie różnych źródeł. Pracuję w sposób, który pozwala mi uprościć trudne zagadnienia, tak aby były zrozumiałe dla każdego. Moim celem jest dostarczanie użytecznych, dokładnych i aktualnych treści, które pomogą moim czytelnikom podejmować świadome decyzje.
