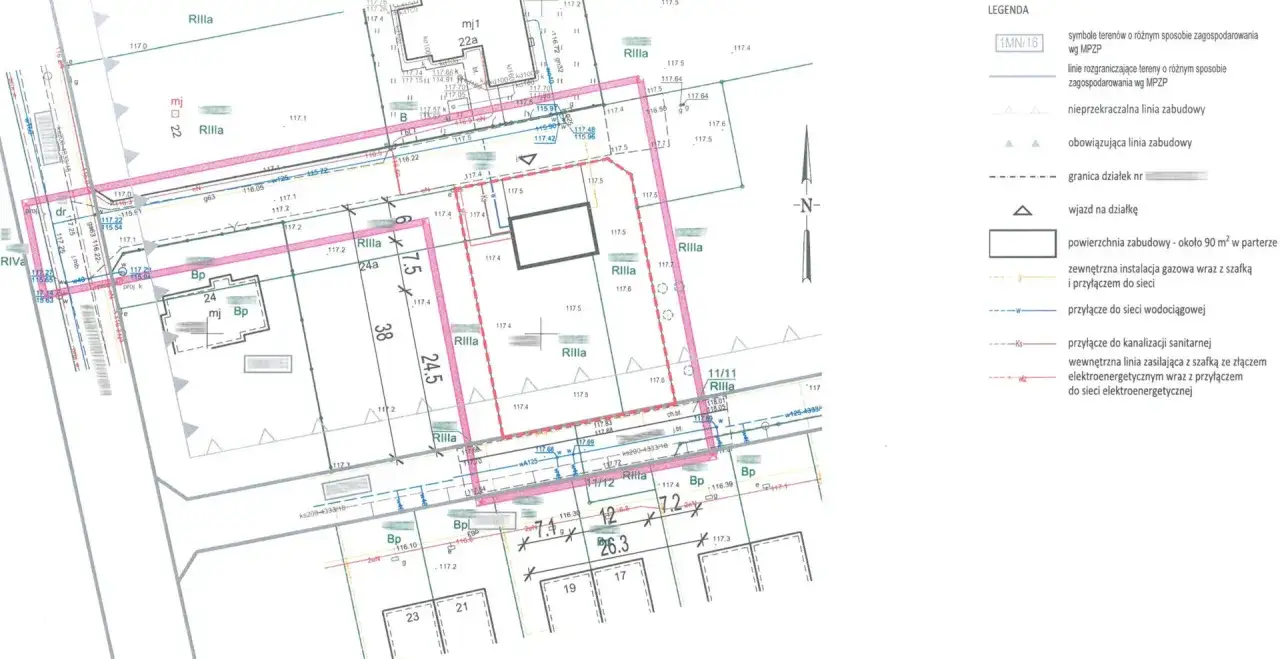

Podłączenie do istniejącego przyłącza ma sens wtedy, gdy chcesz rozbudować dom, dołożyć nową instalację albo uporządkować media po remoncie bez stawiania wszystkiego od zera. W praktyce decydują trzy rzeczy: czy istniejący punkt ma zapas techniczny, czy masz do niego prawo i czy da się to odebrać bez poprawek. Poniżej rozkładam ten temat na kroki, pokazuję różnice między mediami i podpowiadam, gdzie najczęściej pojawiają się kosztowne błędy.
Najważniejsze zasady, które warto sprawdzić przed pierwszym wykopem
- Najpierw technika, potem formalności - jeśli przyłącze nie ma zapasu mocy, średnicy albo ciśnienia, samo wpięcie nic nie da.
- Przyłącza budowlane co do zasady zgłasza się do urzędu - Prawo budowlane przewiduje dla nich zgłoszenie, a organ ma 21 dni na sprzeciw.
- Każde medium rządzi się innymi zasadami - prąd, woda, gaz i ciepło mają inne dokumenty, odbiory i terminy.
- Najwięcej problemów robi granica własności - trzeba wiedzieć, gdzie kończy się infrastruktura operatora, a zaczyna instalacja właściciela.
- Koszt często rośnie przez roboty pomocnicze - wykopy, odtworzenie nawierzchni, próby szczelności i geodezję, a nie przez samą zgodę.
Czym różni się przyłącze od instalacji wewnętrznej

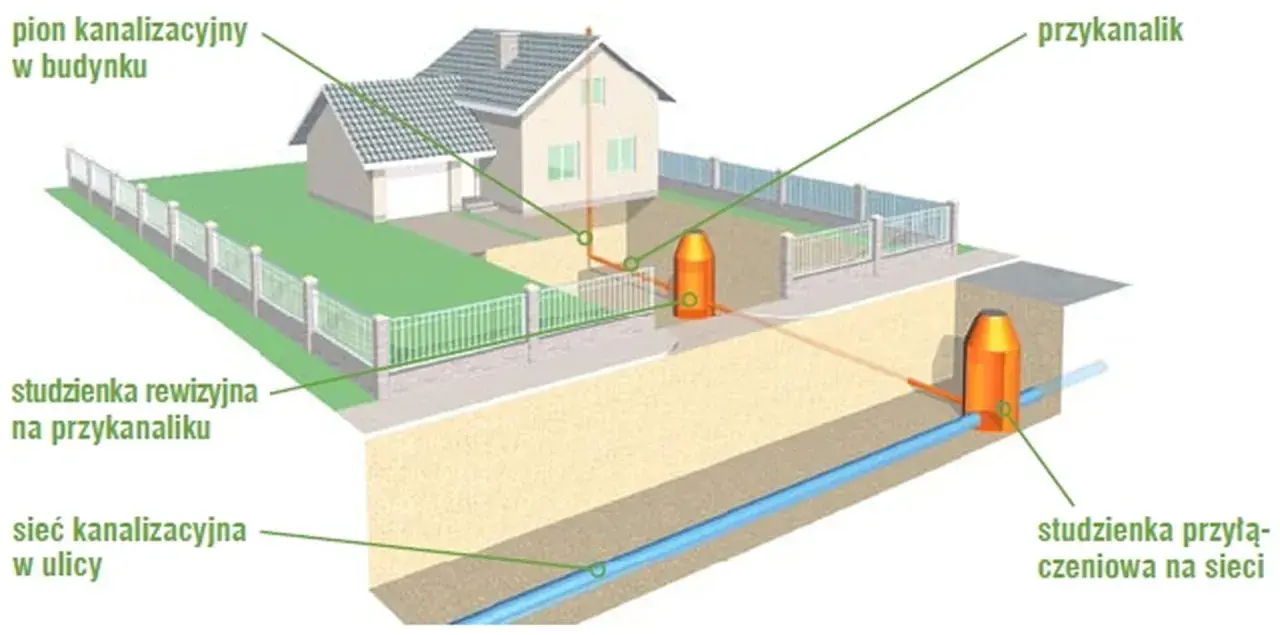

To rozróżnienie brzmi technicznie, ale w praktyce przesądza o całej inwestycji. Przyłącze jest odcinkiem, który łączy sieć z budynkiem lub punktem odbioru, a instalacja wewnętrzna zaczyna się tam, gdzie kończy się odpowiedzialność operatora lub gestora sieci. Innymi słowy: jeśli masz już doprowadzone media na działkę albo do budynku, nie zawsze oznacza to, że możesz po prostu dołożyć kolejny odbiór bez dodatkowych ustaleń.
Ja zawsze zaczynam od narysowania sobie tej granicy na mapie albo w rzucie budynku. To najszybciej pokazuje, czy mówimy o prostym wpięciu po stronie właściciela, czy o pracy, która zahacza o warunki przyłączenia, odbiór techniczny i formalne uzgodnienia z operatorem. W budynkach wielorodzinnych dochodzi jeszcze wspólnota lub spółdzielnia, więc jedno „wolne wyjście” w piwnicy wcale nie musi oznaczać wolnej drogi do nowej instalacji. Z takiego rozróżnienia wynika potem, kiedy można działać od razu, a kiedy trzeba przejść do sprawdzenia zapasu i formalności.
Kiedy wystarczy wpięcie do istniejącego punktu
Najprościej jest wtedy, gdy istniejące przyłącze ma realny zapas i jest w dobrym stanie technicznym. W praktyce patrzę na cztery rzeczy: moc lub przepustowość, średnicę i stan przewodu, miejsce montażu armatury lub licznika oraz to, czy nowy odbiór nie rozbije pracy całej instalacji. Jeśli instalacja ma być tylko rozbudowana wewnątrz domu, a operator nie musi niczego przebudowywać, sprawa bywa szybka. Jeśli jednak chcesz podpiąć nowy lokal, aneks, garaż albo niezależne ogrzewanie, temat robi się poważniejszy.
Warto też od razu sprawdzić, czy potrzebny będzie osobny licznik albo osobny układ pomiarowo-rozliczeniowy, czyli zestaw elementów służących do rozliczania zużycia. W mieszkaniach i lokalach usługowych to częsty punkt sporny, bo technicznie da się „dołożyć rurę” lub kabel, ale prawnie i rozliczeniowo nie zawsze ma to sens. Jeśli po drodze wychodzi zbyt mały przekrój przewodu, za niskie ciśnienie, brak miejsca na urządzenia albo konieczność zachowania odległości bezpieczeństwa, proste wpięcie przestaje być rozsądne. Dopiero po tym etapie przechodzę do formalności, bo one mają sens tylko wtedy, gdy technika już się spina.

Formalności, które trzeba domknąć przed pracami
Jak wyjaśnia GUNB, budowa przyłączy elektroenergetycznych, wodociągowych, kanalizacyjnych, gazowych, cieplnych, telekomunikacyjnych i wodorowych co do zasady nie wymaga pozwolenia na budowę, ale wymaga zgłoszenia. Organ ma 21 dni na wniesienie sprzeciwu, więc to jeden z tych terminów, których nie warto liczyć „na oko”. W niektórych przypadkach prawo pozwala też wykonać przyłącze bez zgłoszenia, ale wtedy nadal trzeba mieć plan sytuacyjny na aktualnej mapie i uzgodnić wszystko z właściwym gestorem sieci.
- Ustalam, kto zarządza siecią i gdzie kończy się jego odpowiedzialność.
- Sprawdzam tytuł prawny do nieruchomości oraz zgodę współwłaścicieli, wspólnoty albo spółdzielni.
- Zamawiam projekt lub szkic sytuacyjny wykonany przez osobę z odpowiednimi uprawnieniami.
- Weryfikuję, czy wystarczy zgłoszenie budowy, czy w danym wariancie trzeba iść w inną procedurę branżową.
- Po wykonaniu robót umawiam odbiór techniczny i dopiero potem uruchamiam dostawy lub rozliczenia.
Przy ogrzewaniu sprawa bywa jeszcze bardziej wrażliwa, bo oświadczenie projektanta o możliwości podłączenia domu do istniejącej sieci ciepłowniczej bywa elementem dokumentacji już na etapie pozwolenia albo zgłoszenia budowy. To właśnie dlatego nie lubię zaczynać od wykonawcy, który obiecuje „zrobić wszystko w tydzień” bez oglądania papierów. Gdy formalności są poukładane, najłatwiej porównać wymagania poszczególnych mediów, bo tam różnice są naprawdę duże.
Jak różnią się wymagania dla prądu, wody, gazu i ciepła
Każde medium ma własną logikę bezpieczeństwa i własny rytm odbiorów. Dla inwestora oznacza to jedno: nie ma jednego uniwersalnego pakietu dokumentów, który działa wszędzie. Poniżej zestawiam najważniejsze różnice, bo to zwykle oszczędza najwięcej czasu.
| Medium | Na co patrzę w pierwszej kolejności | Najczęściej potrzebne potwierdzenie | Najczęstszy problem |
|---|---|---|---|
| Prąd | Dostępna moc, fazy, miejsce licznika i zabezpieczenia | Warunki przyłączenia albo potwierdzenie możliwości podpięcia do istniejącego punktu | Za mała moc przyłączeniowa albo brak miejsca na osprzęt |
| Woda i kanalizacja | Średnica przewodu, spadki, odległość do sieci i warunki odbioru | Warunki techniczne lub branżowy projekt | Kolizje z inną infrastrukturą i brak możliwości odbioru przed zasypaniem |
| Gaz | Wentylacja, szczelność, ciśnienie i zgodność urządzeń | Projekt instalacji i próba szczelności | Brak uprawnień wykonawcy albo niedoszacowanie wymagań bezpieczeństwa |
| Ciepło | Możliwość pracy węzła, bilans mocy i hydraulika układu | Warunki przyłączenia do sieci ciepłowniczej | Za mała rezerwa mocy i nieprawidłowe zrównoważenie instalacji |
W prądzie terminy potrafią być stosunkowo krótkie dla prostych, niskonapięciowych przypadków, a przy wodzie i kanalizacji ustawodawca przewiduje zwykle 21 dni dla domu jednorodzinnego i 45 dni w pozostałych sytuacjach, z możliwością przedłużenia. W ciepłownictwie procedura bywa wolniejsza, bo operator ma zwykle 3 miesiące na wydanie warunków. Gaz z kolei wymaga bardzo dokładnego podejścia do kompletności wniosku i późniejszego odbioru. Różnice w dokumentach przekładają się bezpośrednio na czas i budżet, więc to właśnie one powinny być policzone przed podpisaniem umowy z ekipą.
Ile trwa i ile kosztuje taka rozbudowa
W 2026 r. największa różnica w kosztach nadal wynika z jednego: czy korzystasz z gotowego punktu i robisz tylko rozbudowę instalacji, czy jednak musisz dokładać roboty ziemne, projekt, odtworzenie nawierzchni i odbiór. Samo „papierowe” wejście w procedurę bywa tanie, ale prace wykonawcze potrafią szybko podnieść rachunek.
| Zakres | Orientacyjny czas | Orientacyjny koszt | Co zwykle podbija cenę |
|---|---|---|---|
| Prosta rozbudowa wewnątrz budynku | 1-5 dni roboczych | 800-3 000 zł | Dodatkowe zawory, przewody, zabezpieczenia, pomiary |
| Podłączenie z drobną pracą zewnętrzną | 3-10 dni roboczych | 3 000-8 000 zł | Wykop, przejście przez fundament, lokalna odtwórka terenu |
| Rozbudowa wod-kan lub gazu z pełnym odbiorem | 2-6 tygodni | 4 000-12 000 zł | Projekt, próba szczelności, geodezja, większa długość trasy |
| Podłączenie do sieci ciepłowniczej lub większa przebudowa | kilka tygodni do kilku miesięcy | 5 000-20 000 zł | Węzeł cieplny, automatyka, bilans mocy, uzgodnienia operatora |
Najczęściej niedoszacowane są nie same rury czy przewody, tylko wszystko wokół: przeciski pod podjazdem, naprawa kostki, badania, odbiór i dokumentacja powykonawcza. Jeśli trzeba przejść pod drogą albo odtworzyć nawierzchnię asfaltową, budżet rośnie zwykle o kolejne 1 000-5 000 zł, a czas o kilka dni. Gdy znam już widełki kosztów i terminów, od razu wychodzą na wierzch błędy, które potrafią cały proces zatrzymać.
Najczęstsze błędy, przez które odbiór się przeciąga
Najbardziej kosztowny błąd to zakładanie, że skoro coś „już jest na działce”, to można to po prostu wykorzystać. W praktyce odbiór najczęściej blokuje jeden z sześciu problemów:
- brak zgody właściciela, wspólnoty albo współwłaścicieli na ingerencję w istniejący punkt;
- zbyt mała moc, średnica albo ciśnienie, czyli brak realnego zapasu technicznego;
- brak projektu albo szkicu wykonanego przez osobę z odpowiednimi uprawnieniami;
- zasypanie wykopu przed odbiorem lub przed wykonaniem wymaganych prób;
- zmiana trasy, średnicy albo sposobu prowadzenia instalacji „na budowie”, bez aktualizacji dokumentów;
- zlecenie prac ekipie, która nie ma doświadczenia z danym medium i nie potrafi przygotować odbioru.
Widziałam sytuacje, w których sam techniczny montaż trwał jeden dzień, a poprawki dokumentacyjne trzy tygodnie. To właśnie dlatego nie traktuję odbioru jako formalności na końcu, tylko jako część procesu od pierwszego szkicu. Z takiej perspektywy najwięcej sensu ma krótka checklista przed podpisaniem umowy z wykonawcą.
Co sprawdzam przed zleceniem wykonawcy
Jeśli mam skrócić cały proces do kilku pytań kontrolnych, zaczynam od tych punktów: czy istniejący punkt ma rezerwę, kto odpowiada za dany odcinek, czy potrzebny jest nowy licznik, czy w grę wchodzi wspólnota i czy wykonawca przejmie na siebie odbiory oraz dokumentację. Gdy na któreś z tych pytań nie ma jasnej odpowiedzi, wstrzymuję roboty, bo potem poprawki są zwykle droższe niż dodatkowy dzień analizy.
- Sprawdzam dokument własności i granicę odpowiedzialności operatora.
- Weryfikuję dostępne parametry: moc, ciśnienie, średnicę, moc cieplną lub przepustowość.
- Proszę o informację, jakie odbiory będą wymagane przed uruchomieniem instalacji.
- Ustalam, czy potrzebne będą pomiary, próby szczelności, geodezja powykonawcza albo protokół.
- W instalacjach grzewczych sprawdzam też, czy układ trzeba hydraulicznie zrównoważyć, czyli tak ustawić przepływy, by każdy obieg pracował poprawnie.
To drobne rzeczy, ale właśnie one decydują, czy projekt zamknie się sprawnie, czy zamieni w serię poprawek i telefonów do urzędu. Zostaje jeszcze jedna grupa detali, które często widać dopiero na finiszu, a potrafią przesądzić o bezproblemowym uruchomieniu.
Detale, które przesądzają o bezproblemowym odbiorze
Najwięcej spokoju daje mi zawsze porządny protokół odbioru i komplet powykonawczych papierów. Jeśli instalacja ma licznik, zawór, studzienkę albo węzeł, muszą być dostępne do serwisu i zgodne z uzgodnioną lokalizacją. Jeśli dochodzą odcinki podziemne, ważna jest także inwentaryzacja geodezyjna, bo bez niej późniejsze prace w gruncie robią się niepotrzebnie ryzykowne.
Przy gazie i ogrzewaniu zwracam jeszcze uwagę na wentylację, szczelność i wymagane zabezpieczenia przeciwpożarowe. Przy wodzie i kanalizacji kluczowe są spadki, zabezpieczenie przed cofką i prawidłowe usytuowanie armatury odcinającej. Przy prądzie sprawa zwykle rozbija się o zabezpieczenia, miejsce na układ pomiarowy i poprawne pomiary końcowe. Jeżeli te elementy są dopięte, podłączenie do istniejącej infrastruktury jest zwykle prostsze niż budowa nowego przyłącza od początku.
Najbezpieczniej traktuję istniejące przyłącze nie jak gotowe pozwolenie na dowolne podpięcie, ale jak punkt wyjścia do sprawdzenia techniki, papierów i odbioru. Gdy wszystkie trzy warunki są spełnione, da się oszczędzić czas i pieniądze; gdy nie są, lepiej zatrzymać się przed pierwszym wykopem niż poprawiać instalację po fakcie.
