Badania archeologiczne przed pozwoleniem na budowę to jeden z tych etapów, które potrafią zaskoczyć inwestora dopiero wtedy, gdy projekt jest już gotowy. W tym tekście pokazuję, kiedy takie prace są naprawdę potrzebne, jak wygląda ścieżka urzędowa, jakie dokumenty trzeba zebrać i co może zatrzymać harmonogram na kilka tygodni. To praktyczny przewodnik dla osób planujących dom, rozbudowę albo większą inwestycję na terenie z potencjałem archeologicznym.
Najważniejsze rzeczy, które trzeba sprawdzić przed startem
- Nie każda działka wymaga badań, ale teren objęty ochroną konserwatorską lub z rozpoznanym stanowiskiem archeologicznym zmienia procedurę.
- O rodzaju i zakresie badań decyduje wojewódzki konserwator zabytków, a inwestor zwykle finansuje całą operację.
- Pozwolenie konserwatorskie nie zastępuje pozwolenia na budowę - to dwa osobne etapy.
- W praktyce najważniejsze są: głębokość robót ziemnych, lokalizacja działki i komplet załączników do wniosku.
- Jeśli badania mają kosztować więcej niż 2% planowanych działań, można ubiegać się o dotację ministra kultury.
Kiedy inwestycja wchodzi w strefę archeologii
Z punktu widzenia prawa kluczowe są dwie sytuacje: roboty ziemne na terenie z zabytkami archeologicznymi oraz prace przy obiekcie lub obszarze objętym ochroną konserwatorską. Na gov.pl GDDKiA podkreśla, że przed rozpoczęciem inwestycji trzeba sprawdzić, czy badania są potrzebne, a zakres wyznacza właściwy wojewódzki konserwator zabytków. Ja zawsze zaczynam właśnie od tego, bo od tej odpowiedzi zależy cała reszta harmonogramu.
W praktyce zabytek archeologiczny to nie tylko spektakularny przedmiot wydobyty z ziemi, ale każdy ślad dawnej działalności człowieka zachowany w gruncie albo pod wodą. Dlatego problem najczęściej pojawia się tam, gdzie projekt przewiduje głębokie fundamenty, piwnicę, garaż podziemny, zbiornik retencyjny, przyłącza lub rozległe wykopy pod infrastrukturę techniczną.
| Sytuacja na działce | Co to zwykle oznacza | Co robi inwestor |
|---|---|---|
| Obiekt lub obszar wpisany do rejestru zabytków | Przed pozwoleniem na budowę potrzebne jest pozwolenie konserwatorskie. | Najpierw porządkuje formalności z WKZ, dopiero potem składa dokumenty budowlane. |
| Teren, na którym mogą znajdować się zabytki archeologiczne | WKZ może ustalić zakres i rodzaj badań oraz wskazać, czy wystarczy nadzór, czy trzeba prowadzić szersze prace. | Wlicza badania do budżetu i nie zamawia robót ziemnych „na ślepo”. |
| Obszar ujęty w gminnej ewidencji zabytków | Pozwolenie na budowę idzie w uzgodnieniu z konserwatorem. | Sprawdza projekt pod kątem głębokości robót i potencjalnych kolizji z ochroną konserwatorską. |
| Brak oczywistej ochrony, ale są przesłanki archeologiczne | Warto wystąpić o wstępną ocenę ryzyka, zanim projekt stanie się kosztowny. | Ustala z projektantem, czy trzeba zmienić zakres robót albo przygotować badania wyprzedzające. |
Najczęściej ryzyko rośnie nie przy samym budynku, tylko przy tym, co dzieje się pod nim. Jeśli już na etapie koncepcji widać, że teren może być „czuły” archeologicznie, lepiej potraktować to jako normalny element przygotowania inwestycji, a nie jako zaskoczenie na budowie. To prowadzi prosto do pytania, jaki rodzaj prac może się pojawić na placu.

Nadzór, sondaż i wykopaliska nie są tym samym
W praktyce inwestorzy często wrzucają do jednego worka nadzór archeologiczny, badania sondażowe i pełne wykopaliska. To błąd, bo każda z tych form oznacza coś innego dla czasu, kosztu i skali ingerencji w grunt. W standardach Narodowego Instytutu Dziedzictwa podkreśla się, że nadzór nie jest klasycznym badaniem wykopaliskowym, ale formalnie nadal mieści się w kategorii badań archeologicznych.
| Forma prac | Kiedy ma sens | Co oznacza dla inwestora |
|---|---|---|
| Nadzór archeologiczny | Gdy trzeba obserwować roboty ziemne, a ryzyko występowania zabytków nie jest jeszcze w pełni przesądzone. | Archeolog jest obecny przy pracach, a w razie odkrycia trzeba je wstrzymać. |
| Badania sondażowe | Gdy trzeba sprawdzić, co znajduje się pod ziemią, zanim ruszą większe wykopy. | Dają szybki obraz sytuacji, ale nie zawsze zamykają temat na dobre. |

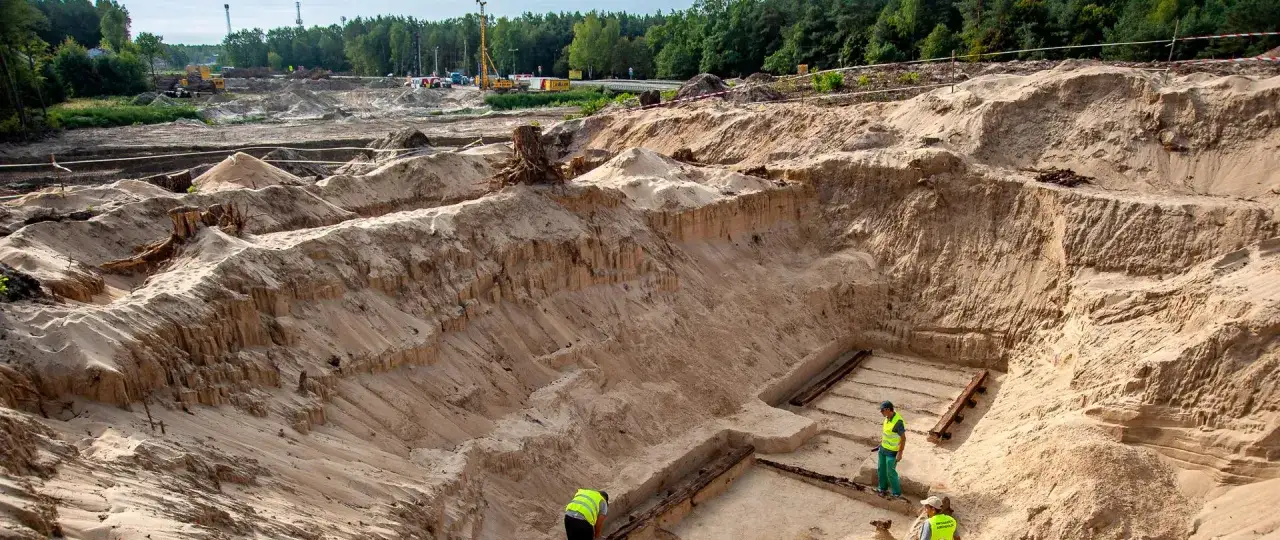

| Badania wyprzedzające lub wykopaliskowe | Gdy stanowisko jest znane albo teren ma wysoki potencjał historyczny, na przykład w starej części miasta. | Są najbardziej czasochłonne, ale też najdokładniej rozpoznają nawarstwienia kulturowe. |
Właśnie tu widać różnicę między teorią a praktyką. Na obszarach staromiejskich albo tam, gdzie znane są dawne nawarstwienia, sam nadzór bywa za słaby i konserwator może oczekiwać badań wyprzedzających. Im lepiej rozpoznasz ten etap na początku, tym mniejsze ryzyko, że projekt trzeba będzie przerabiać w trakcie robót.
Jak wygląda droga od rozpoznania do decyzji
Procedura jest prostsza, niż wielu inwestorów zakłada, ale nie wybacza chaosu. Najpierw trzeba ustalić, czy teren w ogóle podlega ochronie, potem złożyć wniosek o określenie rodzaju i zakresu badań, a dopiero później kompletować pozwolenie na samą inwestycję. Pozwolenie konserwatorskie jest decyzją administracyjną, więc obowiązują tu normalne reguły postępowania urzędowego.
- Sprawdź dokumenty planistyczne i formę ochrony terenu, czyli przede wszystkim miejscowy plan, decyzję WZ albo dane z ewidencji zabytków.
- Złóż do wojewódzkiego konserwatora zabytków wniosek o decyzję określającą rodzaj i zakres badań archeologicznych. Wniosek powinien opisywać planowane roboty ziemne, ich lokalizację i zwłaszcza głębokość.
- Na podstawie tej decyzji archeolog przygotowuje program badań. To ważne, bo program powinien odpowiadać realnemu zakresowi robót, a nie być „uniwersalnym” załącznikiem z szuflady.
- Złóż kompletny wniosek o pozwolenie na badania. Gdy dokumentacja jest pełna, urząd ma punkt odniesienia do wydania decyzji.
- Po wydaniu decyzji odczekaj, aż stanie się ostateczna. Badania nie powinny ruszyć wcześniej niż po 14 dniach od doręczenia decyzji wszystkim stronom postępowania.
Warto też pamiętać o prostym, ale często pomijanym fakcie: pozwolenie WKZ na roboty przy zabytku nie zwalnia z obowiązku uzyskania pozwolenia na budowę. To dwa równoległe porządki formalne, które muszą się spiąć w jednym harmonogramie. Po uporządkowaniu tej kolejności zostaje najpraktyczniejsza część, czyli komplet dokumentów.
Jakie dokumenty trzeba przygotować
Narodowy Instytut Dziedzictwa zwraca uwagę, że we wniosku trzeba podać m.in. wymiary i głębokość planowanych prac ziemnych, bo bez tego konserwator nie oceni ryzyka dla warstw archeologicznych. Ja zawsze patrzę na ten etap jak na filtr: im lepiej opiszesz inwestycję, tym mniej korespondencji wróci do uzupełnienia. To oszczędza czas, a w formalnościach budowlanych czas bywa równie cenny jak pieniądze.
| Załącznik | Po co jest potrzebny | Na co uważać |
|---|---|---|
| Opis inwestycji z lokalizacją i głębokością robót | Umożliwia ocenę, czy roboty mogą naruszyć zabytek archeologiczny. | Brak głębokości albo zbyt ogólny opis inwestycji. |
| Dokument potwierdzający tytuł prawny do nieruchomości | Pokazuje, że wnioskodawca może legalnie występować w sprawie działki. | Brak zgody właściciela, jeśli inwestor nie jest właścicielem. |
| Mapa topograficzna lub BDOT10k oraz plan z naniesionymi wykopami | Pomaga precyzyjnie wskazać miejsce badań. | Plan niezgodny z rzeczywistym układem robót ziemnych. |
| Program badań archeologicznych | Opisuje metodę, zakres i organizację prac. | Program pisany „na skróty”, bez odniesienia do konkretnej inwestycji. |
| Dokumenty potwierdzające kwalifikacje kierownika badań | WKZ musi mieć pewność, że badania prowadzi osoba spełniająca wymagania ustawowe. | Brak dyplomu, potwierdzeń praktyki albo oświadczenia o przyjęciu funkcji. |
| Potwierdzenie gotowości muzeum lub innej jednostki do przyjęcia zabytków | Zapewnia bezpieczny depozyt dla ewentualnych znalezisk. | Pomijanie warunków przechowania, inwentaryzacji i konserwacji. |
Jeśli wniosek nie zawiera kompletu danych, urząd zwykle wzywa do uzupełnienia braków, a bez reakcji sprawa może utknąć. W praktyce najwięcej opóźnień robią nie same badania, tylko właśnie niedoszacowane załączniki i zbyt ogólny opis robót. Gdy to jest już poukładane, można sensownie ocenić czas i koszty.
Ile to trwa i kto pokrywa koszty
Tu nie ma jednej, urzędowej ceny za metr czy za dzień pracy archeologa. Koszt zależy od powierzchni, głębokości robót, rodzaju stanowiska i tego, czy wystarczy nadzór, czy trzeba wejść w szersze wykopaliska. Są jednak dwa twarde punkty, które warto znać od razu: standardowy termin wydania decyzji i próg dotacji.
| Etap | Standard | Znaczenie dla inwestora |
|---|---|---|
| Decyzja WKZ | 30 dni od wpływu kompletnego wniosku | Jeśli dokumenty są pełne, to jest realny punkt odniesienia do harmonogramu. |
| Uprawomocnienie decyzji | 14 dni od doręczenia wszystkim stronom | Przed tym momentem nie warto planować startu badań w terenie. |
| Koszty badań | Co do zasady ponosi je inwestor | Ten wydatek trzeba wkalkulować w budżet jeszcze przed zamówieniem robót ziemnych. |
| Dotacja ministra kultury | Możliwa, gdy koszt badań i dokumentacji przekracza 2% kosztów planowanych działań | To nie automatyczna dopłata, tylko osobna procedura do złożenia i rozliczenia. |
Przy większych inwestycjach warto patrzeć na to jak na element całego kosztorysu, a nie osobny, przypadkowy wydatek. Jeśli działka jest kupowana pod budowę, ten potencjalny koszt powinien wejść do kalkulacji ceny gruntu, bo na trudniejszych terenach różnica może być naprawdę odczuwalna. I właśnie dlatego lepiej rozpoznać temat przed podpisaniem umowy z wykonawcą niż po wjeździe koparki.

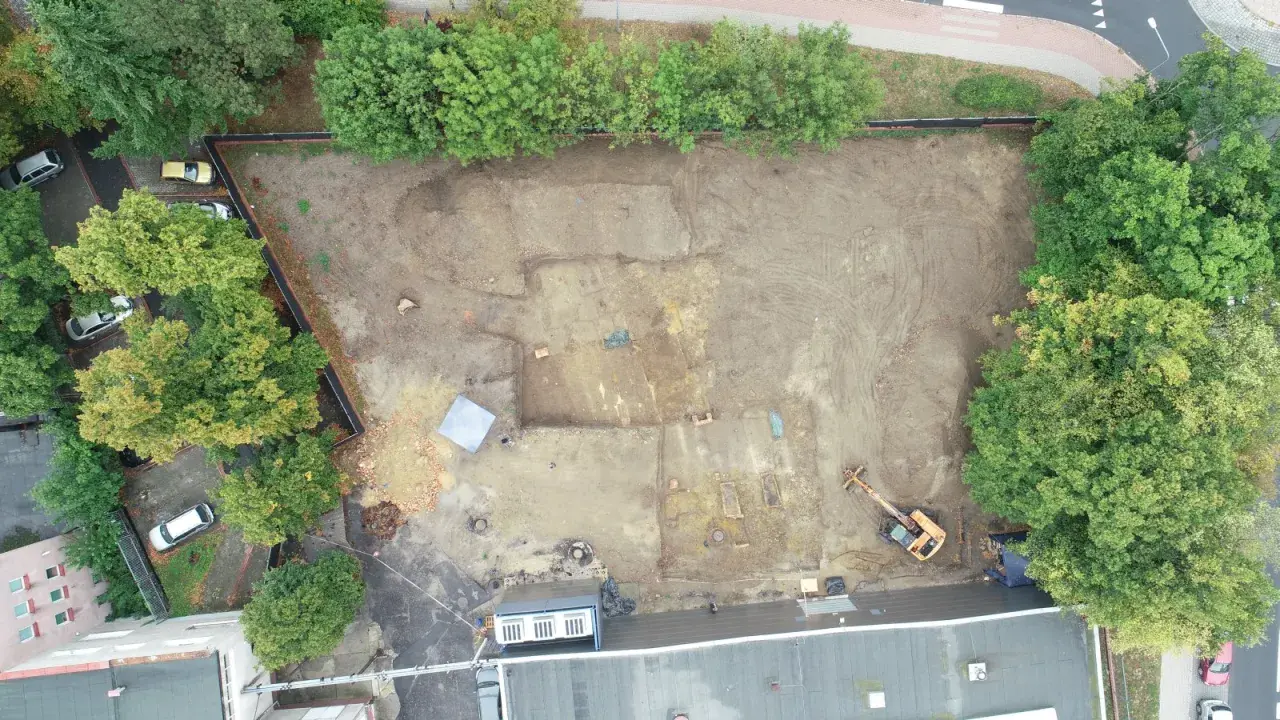

Co zrobić, gdy koparka trafi na zabytek
Najgorsza decyzja w takim momencie to „dokończmy ten odcinek i potem zgłosimy”. Prawo wymaga czegoś odwrotnego: roboty mogące uszkodzić odkryty obiekt trzeba wstrzymać, miejsce zabezpieczyć i niezwłocznie zawiadomić wojewódzkiego konserwatora zabytków, a jeśli to niemożliwe - właściwego wójta, burmistrza albo prezydenta miasta. Taki schemat naprawdę ma sens, bo szybka improwizacja zwykle kończy się większą stratą niż sam zabytek.
- Wstrzymaj roboty w miejscu odkrycia.
- Zabezpiecz obiekt i teren, żeby nikt nie uszkodził znaleziska.
- Zgłoś sprawę do WKZ lub, awaryjnie, do urzędu gminy.
- Nie wyciągaj znalezisk samodzielnie i nie czyść ich „na próbę”.
- Poczekaj na decyzję konserwatora, która może nakazać dalsze badania albo inne zabezpieczenie terenu.
Po takim odkryciu inwestycja nie musi się załamać, ale trzeba liczyć się z korektą planu, a czasem z wejściem w badania ratownicze. Jeśli plac budowy jest już w ruchu, każda godzina zwłoki kosztuje, dlatego najlepiej mieć ten scenariusz omówiony wcześniej z wykonawcą i archeologiem. To ostatni moment, w którym można działać spokojnie, a nie pod presją.
Co sprawdzić, zanim złożysz wniosek o budowę
Przed złożeniem projektu budowlanego zwykle sprawdzam cztery rzeczy. Pierwsza to zakres robót ziemnych: fundamenty, piwnica, przyłącza, odwodnienie, zbiornik retencyjny i wszelkie głębsze wykopy. Druga to status działki w dokumentach planistycznych i ewidencyjnych. Trzecia to gotowość archeologa, który będzie w stanie napisać program badań bez zgadywania. Czwarta to bufor czasowy, bo formalności i uzupełnienia lubią zajmować więcej niż zakłada inwestor na starcie.
- Sprawdź, jak głęboko wchodzisz w grunt i czy projekt da się jeszcze skorygować bez kosztownej przebudowy.
- Zweryfikuj, czy działka nie leży w rejonie objętym ochroną konserwatorską albo strefą archeologiczną.
- Ustal z projektantem i wykonawcą, czy harmonogram robót uwzględnia możliwy nadzór albo badania wyprzedzające.
- Nie zamawiaj koparki i ekipy ziemnej, zanim nie masz jasności co do decyzji konserwatorskiej.
- Jeśli teren kupujesz, potraktuj ryzyko archeologiczne jako element wyceny, a nie drobiazg administracyjny.
Z mojego punktu widzenia najwięcej pieniędzy oszczędza nie sam nadzór, tylko wczesne rozpoznanie ryzyka. Gdy temat archeologii jest wpisany w projekt od początku, przestaje być nerwowym przystankiem, a staje się po prostu kolejnym etapem formalnym, który da się przejść bez blokowania całej inwestycji.
