Decyzja o warunkach zabudowy to jeden z tych dokumentów, które nie są spektakularne, ale potrafią przesądzić o tym, czy inwestycja ruszy z miejsca. WZ co to właściwie oznacza? To administracyjna odpowiedź urzędu na pytanie, co można zrobić na działce, gdy nie ma miejscowego planu zagospodarowania. Pokażę, czym są warunki zabudowy, kiedy są potrzebne, ile trwa procedura, ile kosztuje i co zmieniło się w 2026 roku.
Najważniejsze rzeczy o warunkach zabudowy
- WZ jest potrzebna wtedy, gdy dla działki nie obowiązuje MPZP i chcesz legalnie przygotować inwestycję.
- Wniosek może złożyć każdy, nie trzeba być właścicielem nieruchomości.
- Standardowa opłata skarbowa wynosi 598 zł, ale właściciel lub użytkownik wieczysty jest z niej zwolniony.
- Termin rozpatrzenia to zwykle 90 dni, a dla małego domu jednorodzinnego do 70 m2 może wynieść 21 dni.
- Nowe decyzje WZ wydawane od 2026 roku są czasowe i co do zasady wygasają po 5 latach od prawomocności.
- WZ nie zastępuje pozwolenia na budowę, tylko porządkuje warunki, na jakich inwestycja może powstać.
Czym jest decyzja o warunkach zabudowy
Ja patrzę na WZ jak na most między samą działką a pozwoleniem na budowę. Nie daje ona prawa do budowy sama w sobie, ale porządkuje podstawowe parametry inwestycji i pokazuje urzędowi, czy planowana zabudowa mieści się w lokalnym ładzie przestrzennym. W praktyce chodzi o tereny, na których nie obowiązuje miejscowy plan zagospodarowania przestrzennego.
Decyzję wydaje właściwy organ gminy, czyli wójt, burmistrz albo prezydent miasta. To indywidualne rozstrzygnięcie dla konkretnej działki i konkretnego zamiaru inwestycyjnego, a nie ogólna reguła dla całego obszaru. Dlatego WZ jest tak ważna na etapie planowania budowy, bo bez niej wiele inwestycji po prostu nie przejdzie dalej.
Najczęściej pojawia się tu jedno nieporozumienie: warunki zabudowy nie są tym samym co pozwolenie na budowę. Pozwolenie otwiera drogę do robót, a WZ wyznacza reguły gry jeszcze wcześniej. Skoro to jasne, warto sprawdzić, kiedy naprawdę trzeba po nią sięgać, a kiedy można odłożyć tę procedurę na bok.
Kiedy potrzebujesz warunków zabudowy, a kiedy nie
WZ jest potrzebna przede wszystkim wtedy, gdy chcesz budować na działce bez planu miejscowego. Dotyczy to nie tylko domu jednorodzinnego, ale też rozbudowy, nadbudowy czy zmiany sposobu użytkowania obiektu, jeśli wpływa to na zagospodarowanie terenu. Z mojego punktu widzenia to właśnie te sytuacje najczęściej uruchamiają całą ścieżkę formalną.
- Chcesz zbudować, rozbudować lub nadbudować budynek, na przykład dom jednorodzinny albo obiekt rekreacyjny, na terenie bez MPZP.
- Planujesz zmianę sposobu użytkowania obiektu lub jego części, a zmiana wpływa na zagospodarowanie terenu.
- Wykonujesz roboty budowlane, które realnie zmieniają sposób korzystania z działki, nawet jeśli sam obiekt nie jest duży.
Nie potrzebujesz decyzji, gdy zmiana jest jednorazowa i tymczasowa, maksymalnie do roku, albo gdy chodzi o remont, montaż lub przebudowę, które nie zmieniają sposobu zagospodarowania terenu ani użytkowania obiektu i nie ingerują w jego formę architektoniczną. W pewnych przypadkach WZ nie będzie też potrzebna przy inwestycjach realizowanych na zgłoszenie lub bez pozwolenia na budowę, ale tu zawsze patrzę ostrożnie na wyjątki, bo właśnie one najczęściej robią zamieszanie.
Jeśli ktoś zignoruje ten etap i zmienia zagospodarowanie terenu bez wymaganej decyzji, urząd może nakazać wstrzymanie użytkowania terenu i wezwać do złożenia wniosku albo przywrócenia poprzedniego stanu. To nie jest więc biurokratyczna fanaberia, tylko realny warunek legalności inwestycji. Następny krok to porównanie WZ z planem miejscowym, bo od tego zależy, czy w ogóle musisz zaczynać tę procedurę.
WZ a plan miejscowy i plan ogólny gminy
Jeśli mam ocenić działkę szybko i bez złudzeń, zaczynam od pytania, czy obowiązuje miejscowy plan zagospodarowania przestrzennego. Gdy plan jest, to on prowadzi inwestycję. Gdy go nie ma, wchodzi WZ. To najprostszy sposób, żeby nie zgubić się w formalnościach.
| Kryterium | MPZP | WZ |
|---|---|---|
| Charakter | Akt prawa miejscowego dla obszaru gminy lub jej części. | Indywidualna decyzja administracyjna dla konkretnej inwestycji. |
| Kiedy sięga się po dokument | Gdy teren jest objęty planem i trzeba sprawdzić jego ustalenia. | Gdy dla działki nie ma MPZP, a inwestycja wymaga uporządkowania zasad zabudowy. |
| Co określa | Przeznaczenie terenu i podstawowe reguły zabudowy. | Parametry konkretnej inwestycji, które urząd uznaje za dopuszczalne. |
| Rola w procesie | To punkt wyjścia, jeśli plan istnieje. | To dokument potrzebny przed pozwoleniem na budowę albo zgłoszeniem. |
| Czas trwania | Obowiązuje do zmiany lub uchylenia planu. | Nowe decyzje wydawane po reformie mają 5-letnią ważność, starsze decyzje prawomocne wcześniej pozostają bezterminowe. |
W 2026 r. nie da się już patrzeć na WZ bez planu ogólnego gminy. Ministerstwo Rozwoju i Technologii wskazuje, że ustalenia planu ogólnego są wiążące dla decyzji WZ, więc przed zakupem działki warto sprawdzić nie tylko MPZP, ale też to, jak gmina poukładała nowe dokumenty planistyczne. To właśnie tutaj wielu inwestorów orientuje się za późno, że sama działka nie wystarczy, jeśli dokumenty gminy mówią co innego.
Jeśli rozumiesz już tę różnicę, przechodzę do najpraktyczniejszej części, czyli do samego wniosku i dokumentów.

Jak złożyć wniosek o warunki zabudowy i co przygotować
Wniosek możesz złożyć w urzędzie, listownie albo elektronicznie. Jeśli wybierasz internet, potrzebujesz profilu zaufanego. Co ważne, wniosek może złożyć każdy, nie musisz być właścicielem działki. To szczególnie przydatne przy zakupie gruntu, gdy chcesz najpierw sprawdzić potencjał inwestycyjny terenu.
Właściwy urząd wybiera się według położenia nieruchomości. Jeśli inwestycja obejmuje teren kilku gmin, wniosek składa się do organu właściwego dla tej części, na której leży największy fragment planowanej inwestycji. To drobny szczegół, ale pomyłka na tym etapie potrafi wydłużyć sprawę o kilka tygodni.

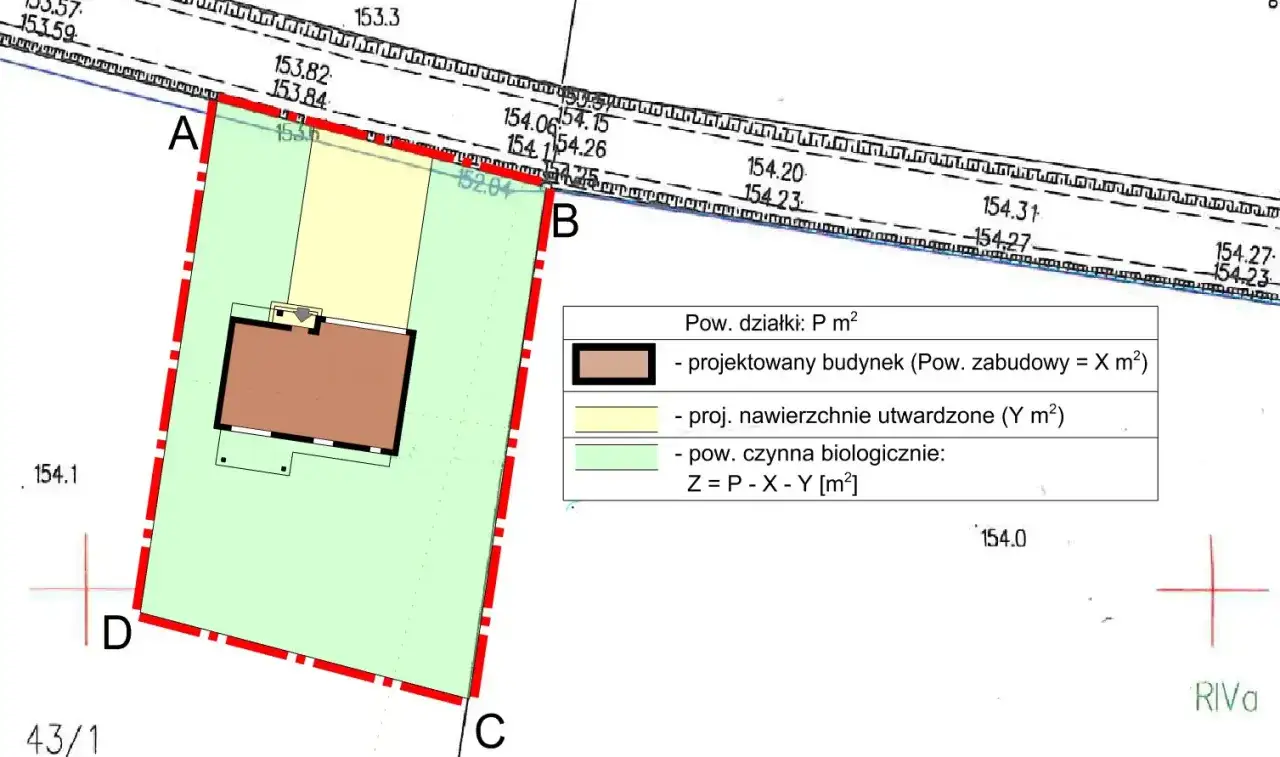

- mapa zasadnicza, a gdy jej nie ma, mapa ewidencyjna,
- załączniki graficzne,
- potwierdzenie opłaty skarbowej, jeśli nie korzystasz ze zwolnienia,
- pełnomocnictwo, jeśli działa pełnomocnik,
- kopia decyzji środowiskowej, jeśli jest wymagana dla danej inwestycji,
- potwierdzenie dostępu do drogi i infrastruktury technicznej, jeśli urząd tego oczekuje.
Najczęstszy błąd widzę wtedy, gdy inwestor opisuje pomysł zbyt ogólnie. Urząd nie chce wizji w stylu „dom na działce”, tylko danych, które pozwolą ocenić charakter inwestycji, obsługę komunikacyjną, dostęp do mediów i podstawowe parametry budynku. Im bardziej konkretny i spójny jest wniosek, tym mniej korespondencji zwrotnej i mniej tygodni straconych na uzupełnienia.
Kiedy dokumenty są gotowe, od razu pojawia się kolejne pytanie: ile to trwa i ile faktycznie kosztuje. Tu liczby są ważniejsze niż ogólne obietnice.
Ile trwa postępowanie i ile kosztuje
Jak podaje Biznes.gov.pl, standardowo decyzję o WZ dostaniesz w 90 dni, ale przy wolno stojącym, maksymalnie dwukondygnacyjnym domu jednorodzinnym do 70 m2, budowanym na własne potrzeby, termin skraca się do 21 dni. Dla biogazowni rolniczej spełniającej warunki to 65 dni. W praktyce termin może się wydłużyć, bo do biegu nie wlicza się uzgodnień, opinii i ewentualnych zawieszeń postępowania.
| Sytuacja | Termin / koszt | Co warto wiedzieć |
|---|---|---|
| Standardowa decyzja WZ | 90 dni | To najczęstszy wariant dla pozostałych inwestycji. |
| Dom jednorodzinny do 70 m2 na własne potrzeby | 21 dni | Dotyczy domu wolno stojącego, maksymalnie dwukondygnacyjnego. |
| Biogazownia rolnicza | 65 dni | Obowiązuje przy spełnieniu ustawowych warunków. |
| Właściciel lub użytkownik wieczysty | 0 zł | Złożenie wniosku jest bezpłatne. |
| Pozostałe osoby | 598 zł | To standardowa opłata skarbowa za wydanie decyzji. |
| Pełnomocnictwo | 17 zł | Opłata dochodzi, jeśli składasz pełnomocnictwo w sprawie. |
Tu celowo podkreślam koszty, bo wiele osób sprawdza tylko cenę działki, a pomija formalności. Z mojego punktu widzenia właśnie te drobne wydatki i opóźnienia najczęściej psują harmonogram bardziej niż sama opłata. Następny temat to ważność decyzji, bo od 2026 roku reguły są już wyraźnie inne niż jeszcze chwilę temu.
Co zmieniło się w 2026 roku i jak działa ważność decyzji
Ministerstwo Rozwoju i Technologii wskazuje, że nowe decyzje WZ wydawane po wejściu w życie reformy są ważne przez 5 lat od dnia, w którym staną się prawomocne. To oznacza, że nie można już odkładać pozwolenia na budowę w nieskończoność. Jeśli decyzja stała się prawomocna przed 1 stycznia 2026 r., pozostaje bezterminowa, ale nowe decyzje działają już w dużo ciaśniejszym oknie czasowym.
W praktyce ważność może skończyć się wcześniej niż po 5 latach, jeśli dla terenu uchwalono plan miejscowy sprzeczny z decyzją albo inny inwestor uzyskał dla tego obszaru pozwolenie na budowę lub skutecznie zrealizował zgłoszenie. To szczególnie ważne przy zakupie działki. Sama decyzja WZ nie jest więc reliktem do schowania do segregatora, tylko dokumentem, który trzeba aktywnie pilnować.
Jeśli planujesz kupno gruntu z cudzą decyzją, dobrze przejdź do kwestii przeniesienia, bo to często decyduje o tym, czy inwestycja faktycznie ruszy dalej.
Jak nie utknąć na warunkach zabudowy
Przed złożeniem wniosku sprawdzam zawsze kilka rzeczy, bo to one najczęściej decydują o tempie całej sprawy. Najpierw MPZP, potem plan ogólny gminy, a dopiero później sam pomysł na zabudowę. Dopiero na tej bazie ma sens dopracowanie mapy, parametrów i opisu inwestycji.
- Upewnij się, że działka rzeczywiście nie jest objęta MPZP albo że plan miejscowy nie blokuje twojego zamierzenia.
- Sprawdź dostęp do drogi publicznej, bo bez tego WZ potrafi utknąć na etapie uzgodnień.
- Przygotuj spójny opis inwestycji, bez zbyt szerokich widełek i bez zmieniania koncepcji co kilka dni.
- Jeśli kupujesz działkę z wydaną decyzją, sprawdź możliwość przeniesienia WZ na siebie i pilnuj, czy decyzja nadal jest ważna.
- Nie zakładaj, że WZ załatwia sprawę pozwolenia na budowę, to nadal są dwa różne etapy.
Jeśli nieruchomość ma czyste uwarunkowania planistyczne, komplet załączników i realistyczny opis inwestycji, sama procedura zwykle staje się formalnością. Z mojego doświadczenia najwięcej czasu traci się nie na decyzji jako takiej, tylko na poprawianiu założeń, które od początku były zbyt optymistyczne.
