Najkrócej: to decyzja, która otwiera drogę do budowy na działce bez planu miejscowego
- Warunki zabudowy ustalają, co i w jakiej formie można zrealizować na konkretnej działce.
- To nie jest pozwolenie na budowę, tylko wcześniejszy etap formalny.
- Urząd bada m.in. sąsiedztwo, dostęp do drogi, uzbrojenie terenu i zgodność z innymi przepisami.
- Wniosek może złożyć także osoba, która nie jest właścicielem nieruchomości.
- Standardowa opłata to 598 zł, ale właściciel lub użytkownik wieczysty często składa wniosek bezpłatnie.
- Od 1 stycznia 2026 r. nowe decyzje WZ są powiązane z planem ogólnym gminy i wygasają po 5 latach od uprawomocnienia.
Na czym polega decyzja o warunkach zabudowy
Ja patrzę na decyzję WZ jak na filtr urbanistyczny: najpierw urząd sprawdza, czy działkę da się sensownie wpisać w otoczenie, a dopiero później wchodzą w grę projekt budowlany i pozwolenie. To nie jest ogólna opinia urzędu, tylko indywidualna decyzja administracyjna dla konkretnej nieruchomości i konkretnego zamierzenia.Najważniejsza różnica między WZ a miejscowym planem zagospodarowania przestrzennego jest prosta: plan miejscowy obowiązuje dla całego obszaru i z góry określa zasady zabudowy, a warunki zabudowy powstają dopiero na wniosek, gdy dla terenu nie ma planu. W praktyce WZ jest więc rozwiązaniem „awaryjnym”, ale bardzo często koniecznym.
| Cecha | Warunki zabudowy | MPZP |
|---|---|---|
| Charakter | Indywidualna decyzja dla działki lub inwestycji | Akt prawa miejscowego dla większego obszaru |
| Kiedy obowiązuje | Gdy nie ma planu miejscowego i spełnione są warunki ustawowe | Gdy plan miejscowy został uchwalony dla danego terenu |
| Co określa | Parametry inwestycji, takie jak linia zabudowy, wysokość czy geometria dachu | Przeznaczenie terenu i szczegółowe zasady zagospodarowania |
| Skutek dla inwestora | Ułatwia dalsze formalności, ale nie zastępuje pozwolenia na budowę | Stanowi podstawę do projektowania zgodnie z ustaleniami planu |
Ważne jest też to, że decyzja WZ nie daje prawa do gruntu i nie narusza praw osób trzecich. Innymi słowy: możesz dostać zgodę urbanistyczną, ale nadal musisz mieć uregulowany stan prawny działki i domknąć kolejne formalności. Żeby dobrze odczytać ten dokument, trzeba jeszcze wiedzieć, kiedy w ogóle urząd może go wydać.
Kiedy urząd może wydać decyzję
Z mojego punktu widzenia najwięcej problemów rodzi nie sam projekt, tylko działka bez drogi, bez jasnego otoczenia zabudowy albo z konfliktami wynikającymi z innych przepisów. Ustawodawca wymaga, żeby warunki były spełnione łącznie, więc jeden słaby punkt potrafi zatrzymać całą sprawę.
| Warunek | Co sprawdza urząd | Co to oznacza w praktyce |
|---|---|---|
| Ład przestrzenny | Czy działka pasuje do istniejącej lub przewidzianej zabudowy w okolicy | Nie każda działka „na środku niczego” dostanie zgodę |
| Dostęp do drogi publicznej | Czy jest bezpośredni dostęp albo dostęp przez drogę wewnętrzną lub służebność | Brak prawnego dojazdu to częsta przyczyna blokady |
| Uzbrojenie terenu | Czy istniejące lub projektowane media wystarczą do inwestycji | Woda, prąd, kanalizacja czy gaz nie zawsze muszą już być na miejscu, ale ich zapewnienie trzeba wykazać |
| Przeznaczenie gruntu | Czy teren nie wymaga zmiany przeznaczenia rolniczego lub leśnego | Grunty rolne i leśne często wymagają dodatkowej ścieżki albo w ogóle wyłączają WZ |
| Zgodność z innymi przepisami | Czy inwestycja nie koliduje z ochroną przyrody, zabytkami, strefami ograniczeń i przepisami branżowymi | Sam fakt, że działka jest „twoja”, nie wystarczy |
Warto też pamiętać, że dla części inwestycji przepisy przewidują wyjątki od typowej logiki sąsiedztwa, na przykład przy niektórych obiektach liniowych, drogach czy instalacjach OZE. To ważne, bo w praktyce ten sam grunt może być trudny do zabudowy jedną funkcją, a zupełnie realny dla innej. Nie zakładałbym więc z góry ani zgody, ani odmowy bez sprawdzenia rodzaju inwestycji.
Jeśli patrzeć na sprawę praktycznie, pierwsze pytanie brzmi nie „czy chcę budować?”, tylko „czy ta działka w ogóle ma formalne warunki, by ruszyć dalej?”. Gdy ta odpowiedź jest pozytywna, można przejść do treści samej decyzji.
Co dokładnie określa decyzja
To właśnie w decyzji urząd wpisuje parametry, które później ograniczają projektanta i inwestora. Nie chodzi tylko o sam fakt, że coś wolno zbudować, ale o to, jak duży obiekt może powstać, gdzie ma stanąć i jak ma wyglądać w relacji do otoczenia.
- funkcję zabudowy, czyli przeznaczenie inwestycji,
- linię zabudowy, czyli miejsce, w którym budynek może być usytuowany względem drogi lub działki,
- gabaryty obiektu, w tym wysokość i szerokość elewacji frontowej,
- geometrię dachu, czyli między innymi kąt nachylenia i układ połaci,
- intensywność wykorzystania terenu i udział powierzchni zabudowy,
- zasady obsługi komunikacyjnej i dostęp do infrastruktury technicznej.
Przy ustalaniu tych parametrów organ wyznacza obszar analizowany wokół działki. W praktyce patrzy na zabudowę w odległości odpowiadającej zwykle trzykrotności szerokości frontu, ale nie mniejszej niż 50 m i nie większej niż 200 m. To nie jest detal techniczny „dla urzędu”; właśnie z tej analizy wynika, czy twoja inwestycja będzie uznana za logiczną kontynuację otoczenia.
Warto też wiedzieć, że decyzja może zostać wydana nawet dla kilku wnioskodawców dotyczących tej samej nieruchomości. Sam dokument nie przesądza jednak jeszcze o kolejności ani o wyłącznym prawie do realizacji zamierzenia. Do pełnej ścieżki formalnej potrzebny jest już poprawny wniosek i komplet załączników.

Jak złożyć wniosek bez błędów
Wniosek można złożyć przez internet, w urzędzie albo listownie. Ministerstwo Rozwoju i Technologii oraz Gov.pl wskazują, że w trybie online potrzebny jest profil zaufany, a sama procedura zaczyna się dopiero wtedy, gdy przygotujesz poprawny zestaw danych i załączników.
- Sprawdź, czy dla terenu nie obowiązuje miejscowy plan i czy w twojej gminie funkcjonuje plan ogólny.
- Zbierz dane o inwestycji: lokalizację, charakter zabudowy, obsługę komunikacyjną i dostęp do mediów.

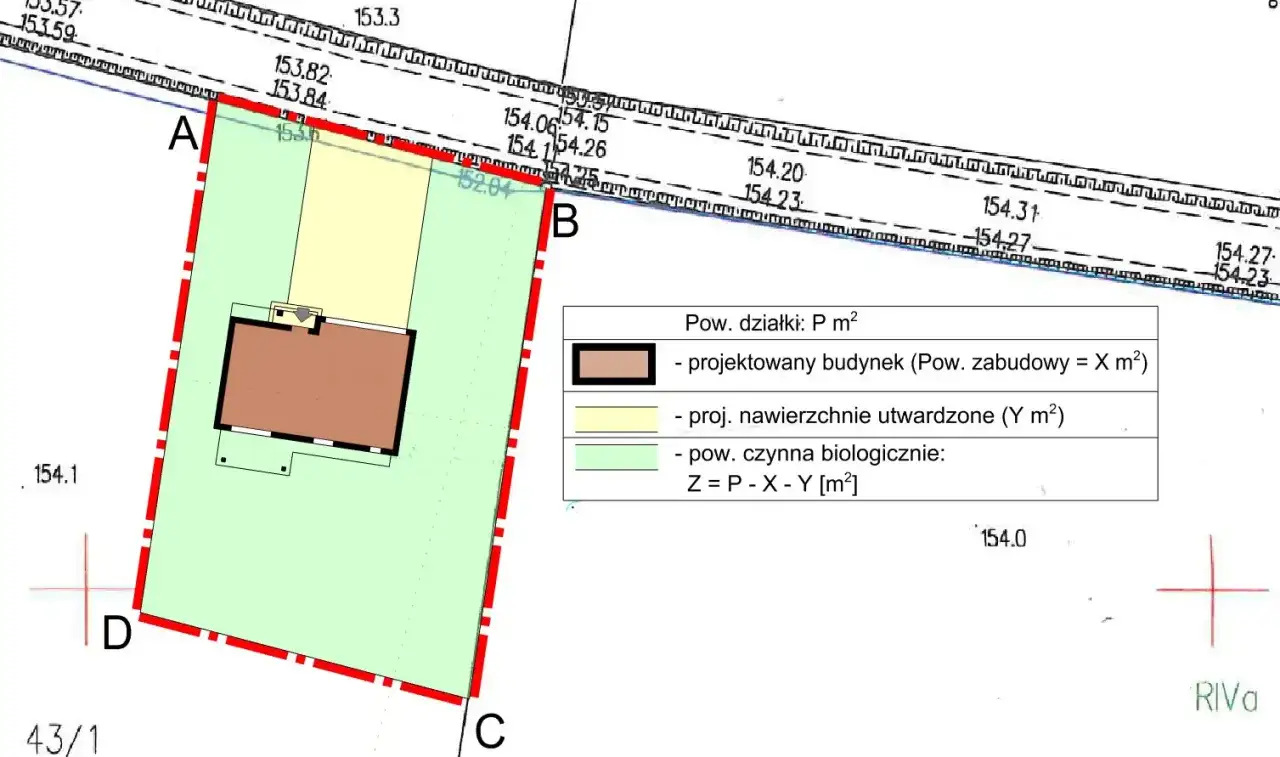

- Przygotuj mapę zasadniczą, a jeśli jej nie ma, mapę ewidencyjną, oraz załączniki graficzne.
- Dołącz dokumenty dodatkowe, jeśli są potrzebne, na przykład decyzję środowiskową, pełnomocnictwo albo potwierdzenie dostępu do drogi i infrastruktury technicznej.
- Złóż wniosek do wójta, burmistrza lub prezydenta miasta właściwego dla terenu inwestycji, a przy terenie zamkniętym do wojewody.
- Odbieraj wezwania z urzędu i szybko uzupełniaj braki, bo opóźnienia często wynikają z niepełnej dokumentacji.
Jest tu jeszcze jedna praktyczna rzecz: wniosek może złożyć każdy, nie tylko właściciel działki. To daje dużą elastyczność, zwłaszcza gdy inwestor dopiero sprawdza opłacalność zakupu gruntu albo działa na podstawie umowy przedwstępnej. Z drugiej strony słaby, niekompletny wniosek bardzo łatwo wydłuża całą procedurę.
Gdy dokumenty są gotowe, naturalnie pojawia się następne pytanie: ile to kosztuje i jak długo urząd będzie sprawę prowadził.
Ile to kosztuje i jak długo trwa procedura
Gov.pl podaje, że w większości spraw decyzję o warunkach zabudowy wydaje się w ciągu 90 dni, ale przy domach jednorodzinnych do 70 m² termin skraca się do 21 dni, a przy biogazowniach rolniczych do 65 dni. W praktyce te czasy często się wydłużają, bo do biegu postępowania nie zawsze wliczają się uzgodnienia, opinie i okresy zawieszenia.
| Sytuacja | Opłata | Termin |
|---|---|---|
| Właściciel lub użytkownik wieczysty terenu | 0 zł | Zależnie od rodzaju inwestycji |
| Organizacja pożytku publicznego, jednostka budżetowa, JST | 0 zł | Zależnie od rodzaju inwestycji |
| Pozostałe przypadki | 598 zł | Zależnie od rodzaju inwestycji |
| Wolno stojący dom jednorodzinny do 70 m² | Według zasad ogólnych | 21 dni |
| Biogazownia rolnicza | Według zasad ogólnych | 65 dni |
| Pozostałe inwestycje | Według zasad ogólnych | 90 dni |
Do tego dochodzą koszty poboczne, których inwestorzy czasem nie uwzględniają na starcie: ewentualne pełnomocnictwo, przygotowanie map, dokumenty środowiskowe czy opracowanie załączników graficznych. To właśnie te „drobiazgi” potrafią zrobić różnicę między sprawą zamkniętą w kilka tygodni a postępowaniem ciągnącym się miesiącami.
Na 2026 rok dochodzi jeszcze jedna, istotna warstwa przepisów, która zmienia sposób myślenia o całej procedurze. To dobry moment, żeby ją uporządkować.
Co zmieniły przepisy od 2026 roku
Ministerstwo Rozwoju i Technologii przypomina, że od 1 stycznia 2026 r. nowe decyzje WZ są możliwe tylko w gminach, w których wszedł w życie plan ogólny. To bardzo ważna zmiana, bo plan ogólny stał się nowym punktem odniesienia dla dalszego planowania zabudowy.
- wnioski składane od 1 stycznia 2026 r. podlegają nowym regułom planistycznym,
- decyzja wydana po tej dacie wygasa po 5 latach od dnia, w którym stała się prawomocna,
- stare decyzje zachowują wcześniejsze skutki na zasadach przejściowych,
- timing złożenia wniosku ma dziś większe znaczenie niż kilka lat temu,
- przy inwestycji rozciągniętej na więcej niż jedną gminę trzeba sprawdzić sytuację planistyczną każdej z nich.
W praktyce to oznacza, że WZ przestały być dokumentem „na wszelki wypadek na zawsze”. Jeśli ktoś planuje inwestycję długoterminowo, musi liczyć się z tym, że dokument ma ograniczony horyzont ważności i że gmina powinna mieć ułożony własny system planistyczny. Dla inwestora to nie jest tylko formalna zmiana, ale realny sygnał, by szybciej porządkować sprawy gruntowe.
Skoro przepisy są dziś bardziej wymagające, przed złożeniem wniosku warto zrobić jeszcze jeden, bardzo praktyczny przegląd.
Zanim pójdziesz do urzędu, sprawdź te trzy rzeczy
- Czy dla działki nie obowiązuje miejscowy plan i czy gmina ma już plan ogólny.
- Czy masz prawny dostęp do drogi publicznej i da się wykazać obsługę mediów.
- Czy teren nie wpada w obszar ochronny, strefę ograniczeń albo inną kolizję z przepisami odrębnymi.
- Czy zamierzenie rzeczywiście pasuje do otoczenia i nie wymaga specjalnego trybu zamiast standardowej WZ.
Jeżeli te punkty budzą wątpliwości, lepiej zatrzymać się na chwilę i uporządkować dokumenty niż składać wniosek „na próbę”. To zwykle oszczędza czas, nerwy i poprawki, a przy formalnościach budowlanych właśnie to robi największą różnicę.
