Przy zasilaniu placu budowy najwięcej problemów robi nie sam montaż licznika, tylko wybór właściwej grupy rozliczeniowej i zrozumienie, za co naprawdę płaci się na fakturze. W praktyce taryfa budowlana PGE nie działa jak osobny, prosty cennik, lecz jako zestaw zasad dla tymczasowego przyłączenia, mocy umownej i późniejszego przejścia na zasilanie docelowe. Ten tekst porządkuje temat tak, żeby łatwiej ocenić koszty, warunki i moment, w którym opłaca się zmienić sposób rozliczeń.
Najważniejsze zasady dla zasilania placu budowy w PGE
- Plac budowy zwykle wpada w grupy taryfowe C, a nie G, bo PGE Dystrybucja traktuje go jako odbiorcę biznesowego lub tymczasowego.
- Zasilanie tymczasowe jest przewidziane na określony czas i może działać do 12 miesięcy.
- Przy mocy do 40 kW najczęściej analizuje się grupy C11 lub C12, a powyżej 40 kW wchodzą wyższe grupy C2.
- Na rachunku liczy się nie tylko zużycie energii, ale też moc umowna, opłata mocowa, abonament i jednorazowa opłata przyłączeniowa.
- Najtańszy wariant nie zawsze jest najlepszy, jeśli plac budowy ma duże skoki poboru albo pracuje głównie w dzień.
- Po zakończeniu robót warto od razu zaplanować przejście na taryfę docelową dla domu, żeby nie płacić za niewłaściwą grupę.
Co w praktyce oznacza zasilanie budowy w PGE
Jeśli patrzeć na temat bez marketingowego szumu, chodzi o dwa osobne elementy: przyłączenie i rozliczanie energii. PGE Dystrybucja odpowiada za stronę techniczną i stawki dystrybucyjne, a sprzedawca energii wystawia część handlową rachunku. To ważne, bo wiele osób myli te dwa poziomy i szuka jednej „magicznej” taryfy, która załatwi wszystko.
Według PGE Dystrybucja zasilanie tymczasowe to energia dostarczana przez określony czas do obiektu albo placu budowy przez urządzenia, które po zakończeniu robót mają zostać zdemontowane. Sama umowa w takim wariancie jest ograniczona czasowo, zwykle do 12 miesięcy. Właśnie dlatego w budowie domu, hali czy zaplecza inwestycji nie zaczyna się od G11, tylko od rozwiązania tymczasowego albo od grupy C właściwej dla placu budowy.
W praktyce to oznacza jedną rzecz: jeśli formalnie pobór dotyczy budowy, a nie mieszkania, PGE patrzy na charakter zasilania, nie na to, że „to tylko na chwilę”. Gdy budynek zaczyna być użytkowany jak dom, wtedy zmienia się logika rozliczeń i można wracać do taryfy gospodarstwa domowego. Ten rozdział ma kluczowe znaczenie, bo od niego zależy, czy płacisz jak za inwestycję, czy jak za zwykłe zużycie w domu.
Jak dobrać właściwą grupę taryfową i moc
Najpierw moc, dopiero potem taryfa. Na placu budowy zużycie energii bywa nierówne: raz pracują elektronarzędzia, raz betoniarka, raz pompa, a chwilę później wszystko stoi. Dlatego błędem jest patrzenie wyłącznie na kilowatogodziny z faktury. Trzeba policzyć, ile urządzeń może działać jednocześnie i jak duży zapas mocy naprawdę jest potrzebny.
PGE Dystrybucja kwalifikuje odbiorców niskiego napięcia według mocy umownej i sposobu rozliczeń. Dla mocy nie większej niż 40 kW wchodzą grupy C11 i C12, a dla mocy większej niż 40 kW przechodzi się do grup C21 i wyższych. To jest praktyczna granica, której nie warto ignorować, bo po jej przekroczeniu zmienia się cały profil kosztów.
| Sytuacja na budowie | Najczęstszy kierunek | Dlaczego to ma sens | Na co uważać |
|---|---|---|---|
| Mały lub średni plac budowy, urządzenia pracują głównie w dzień | C11 | Proste rozliczenie, jeden poziom stawki, łatwiejsza kontrola rachunku | Jeśli pobór skacze wysoko, sama prostota może kosztować więcej |

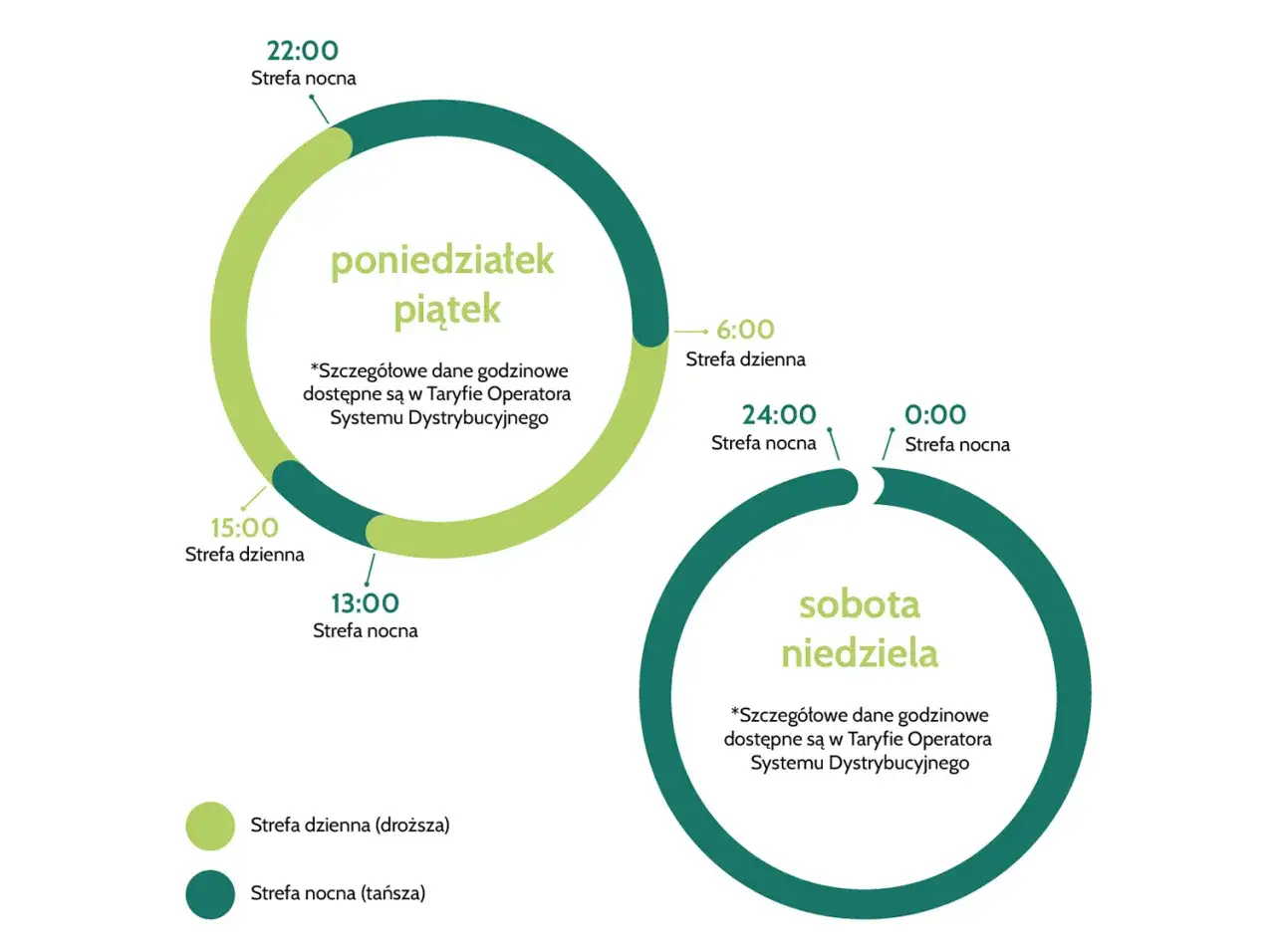

| Budowa z częścią prac przeniesioną na godziny nocne lub weekendy | C12 | Dwustrefowe rozliczenie daje szansę na niższy koszt przy dobrze ustawionym harmonogramie | Gdy większość poboru przypada na drogie godziny dzienne, oszczędność znika |
| Duże zapotrzebowanie, maszyny i zaplecze techniczne o większej mocy | C21 lub wyżej | Lepsze dopasowanie do dużego poboru i stabilnej pracy instalacji | Wyższa moc to także wyższe koszty stałe |
| Budowa domu z docelowym przyłączem w jednym kroku | Wariant tymczasowy i docelowy łącznie | Oszczędza czas i ogranicza podwójne formalności | Trzeba od razu dobrze policzyć zapotrzebowanie, żeby nie wracać do tematu po kilku miesiącach |
Ja patrzę na to tak: jeśli plac budowy ma działać kilka miesięcy i zużywać dużo energii głównie w dzień, najczęściej wygrywa prostsza grupa C11. Jeśli jednak pracujesz w godzinach, w których da się przesunąć pobór poza szczyt, warto policzyć C12 zamiast od razu iść w najprostszy, ale niekoniecznie najtańszy wariant. Ten wybór ma bezpośredni wpływ na rachunki, więc lepiej go zrobić na papierze niż po pierwszej fakturze.

Ile to kosztuje w 2026 i co najłatwiej umyka w kalkulacji
Największy błąd finansowy przy budowie polega na tym, że patrzy się tylko na cenę jednej kilowatogodziny. Tymczasem na rachunku pojawia się kilka pozycji i dopiero ich suma daje realny koszt. W 2026 r. w grupie C11 PGE Dystrybucja publikuje stawki brutto, które dla budowy mogą wyglądać niewinnie, ale przy większym poborze szybko robią różnicę.
| Pozycja | Stawka brutto w C11 | Co oznacza w praktyce |
|---|---|---|
| Składnik stały stawki sieciowej | 8,04 zł/kW/m-c | Płacisz za moc umowną, nawet jeśli zużycie w danym miesiącu było niższe |
| Składnik zmienny stawki sieciowej | 0,3159 zł/kWh | To baza kosztu zależna od realnego zużycia |
| Stawka jakościowa | 0,0407 zł/kWh | Element regulowany, doliczany do zużycia |
| Opłata abonamentowa | 5,54 zł/m-c | Koszt obsługi rozliczenia |
| Opłata OZE | 0,0090 zł/kWh | Pozycja regulowana |
| Opłata kogeneracyjna | 0,0037 zł/kWh | Drobna, ale stała część kosztu |
| Opłata mocowa | 0,2699 zł/kWh | Na budowie potrafi być odczuwalna, bo nalicza się ją do zużycia |
Żeby zobaczyć skalę, policzmy prosty wariant: 10 kW mocy umownej i 1000 kWh zużycia w miesiącu. Sama część dystrybucyjna i regulowana w C11 to około 725,14 zł brutto, zanim doliczy się cenę energii od sprzedawcy. W tym rozrachunku 80,40 zł daje sama moc, 639,20 zł zużycie i opłaty per kWh, a 5,54 zł abonament. To dobry przykład, bo pokazuje, że nawet przy tej samej liczbie kilowatogodzin koszt końcowy mocno zależy od mocy umownej i struktury opłat.
Do tego dochodzi jeszcze koszt przyłączenia, który jest osobną, często jednorazową pozycją. Na stronie PGE Dystrybucja widać stawki rzędu 15,84 zł/kW za przyłącze napowietrzne oraz 92,02 zł/kW za przyłącze kablowe w grupach IV, V i VI, a przy podłączeniu do istniejącej sieci w grupie VI stawka spada do 10,30 zł/kW. Jeśli trzeba budować przyłącze dłuższe niż 200 m, dochodzi jeszcze dopłata za każdy metr ponad ten próg. To właśnie ten koszt najczęściej zaskakuje inwestorów bardziej niż sam miesięczny rachunek.
Wniosek jest prosty: przy planowaniu budowy warto liczyć nie tylko „ile prądu zużyję”, ale też „jak drogo kupuję dostęp do mocy”. Ten drugi element bywa znacznie ważniejszy, niż wygląda na pierwszy rzut oka.
Jak przejść przez przyłączenie i umowę krok po kroku
Procedura nie jest skomplikowana, ale trzeba ją przejść w dobrej kolejności. PGE Dystrybucja udostępnia osobne wnioski dla zasilania placu budowy oraz dla wariantu, w którym zasilanie placu budowy i docelowe są załatwiane łącznie. To ważne, bo taki wybór może skrócić cały proces i ograniczyć późniejsze prace formalne.
- Najpierw określasz realne zapotrzebowanie na moc, czyli to, co może pracować jednocześnie.
- Następnie decydujesz, czy potrzebujesz tylko zasilania tymczasowego, czy od razu wariantu tymczasowego i docelowego razem.
- Składasz wniosek z dokumentami do przyłączenia, tytułem prawnym do nieruchomości i wymaganymi załącznikami technicznymi.
- Otrzymujesz warunki przyłączenia i wycenę, a potem podpisujesz umowę.
- Po wykonaniu przyłącza i montażu układu pomiarowego możesz korzystać z energii w ustalonej grupie.
W przypadku placu budowy szczególnie przydatna jest grupa VI w procedurze przyłączeniowej, bo PGE opisuje ją jako rozwiązanie tymczasowe, które później zastępuje przyłącze docelowe, albo jako przyłączenie na czas określony, nie dłuższy niż 1 rok. To właśnie ten wariant najczęściej ma sens przy inwestycji prowadzonej etapami. Gdy inwestycja się kończy, sensowny jest już nie kolejny aneks, tylko przejście na docelowy sposób zasilania domu albo obiektu.
Jeśli budujesz dom, a nie halę czy zaplecze techniczne, warto od razu myśleć o scenariuszu „budowa teraz, użytkowanie później”. W praktyce pozwala to uniknąć sytuacji, w której przez kilka miesięcy płacisz za rozwiązanie dobrane pod roboty, choć budynek jest już gotowy do normalnego zamieszkania. To częsty i kosztowny błąd.
Błędy, które podnoszą koszt szybciej niż sama taryfa
Na budowie przegrywa się nie przez jedną złą stawkę, tylko przez kilka pozornie małych decyzji złożonych razem. Najdroższe pomyłki zwykle wyglądają niewinnie na etapie składania wniosku, a wychodzą dopiero na fakturze albo w postaci awarii zasilania.
- Wybór taryfy „na skróty” - jeśli plac budowy formalnie nie jest gospodarstwem domowym, nie warto liczyć na taryfę z grupy G.
- Zaniżenie mocy umownej - zbyt mała moc to częste wybijanie zabezpieczeń i przestoje ekip.
- Brak rezerwy na sprzęt rozruchowy - część urządzeń pobiera więcej prądu przy starcie niż przy normalnej pracy.
- Ignorowanie opłaty mocowej - przy dużym zużyciu miesięcznym to nie jest detal, tylko realna pozycja kosztowa.
- Nieprzygotowanie wariantu docelowego - po zakończeniu robót przejście na właściwą taryfę bywa odkładane zbyt długo.
- Za późne myślenie o długości przyłącza - jeśli trzeba prowadzić przyłącze dalej niż 200 m, koszt rośnie skokowo.
W praktyce najbardziej opłaca się policzyć trzy scenariusze jednocześnie: wariant oszczędny, wariant realny i wariant z zapasem. Ja zwykle polecam inwestorom patrzeć nie na najniższy możliwy rachunek, tylko na koszt, który daje spokój pracy i nie wymusza ciągłego kombinowania z przedłużaczami, agregatem albo prowizorycznym dogrzewaniem. Ta różnica szybko zwraca się w czasie i w mniejszej liczbie przerw na budowie.
Jeśli budowa ma działać kilka miesięcy, a zużycie energii jest zmienne, bardziej opłaca się dobrze dobrać moc i typ przyłącza niż próbować „wygrać” samą stawką za kilowatogodzinę. W wielu projektach to właśnie stabilność zasilania decyduje o tym, czy harmonogram inwestycji się spina, czy zaczyna się rozjeżdżać.
Co sprawdzić przed podpisaniem umowy na prąd dla budowy
Zanim ruszysz z instalacją, sprawdź trzy rzeczy: czy potrzebujesz tylko zasilania tymczasowego, czy także przyłącza docelowego; czy Twoja moc zmieści się w limicie 40 kW; oraz czy po zakończeniu robót masz już zaplanowaną zmianę sposobu rozliczania. To są małe decyzje na początku, ale duże pieniądze na końcu.
Jeżeli budujesz dom, najrozsądniejszy układ to zwykle taki, który pozwala przejść z rozwiązania „budowa” na zwykłe zasilanie mieszkalne bez przeciągania formalności. Wtedy energia nie staje się osobnym problemem inwestycyjnym, tylko jednym z elementów dobrze policzonego budżetu. I właśnie tak warto patrzeć na cały temat: nie jako na osobną taryfę, ale jako na część kosztu prowadzenia budowy, którą da się przewidzieć, jeśli od początku dobrze dobierzesz moc, grupę taryfową i typ przyłącza.
Jeśli masz przed sobą konkretną budowę, najlepiej zacząć od prostego bilansu mocy i porównać wariant tymczasowy z docelowym. Taki rachunek zwykle pokazuje szybciej niż cokolwiek innego, czy opłaca się iść w C11, rozważyć C12, czy od razu przygotować rozwiązanie pod późniejsze użytkowanie domu.
